欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    航天基地施工现场临时用电措施.docx

    • 资源ID:802811       资源大小:41.43KB        全文页数:19页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

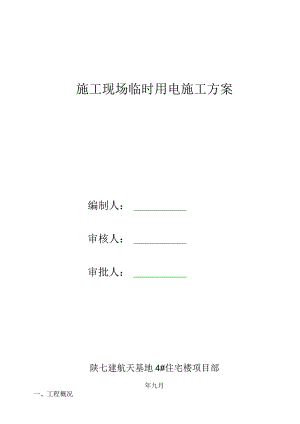

    航天基地施工现场临时用电措施.docx

    施工现场临时用电施工方案编制人:审核人:审批人:陕七建航天基地4#住宅楼项目部年九月一、工程概况陕西省交通建设集团企业航天基地单位职工住房项目一期,位于陕西省西安市长安区东长安街。由北京都林国际工程设计征询有限企业设计,剪力墙构造,地下二层331011地上二十九层。二十二层建筑高度68.2米,二十九层建筑高度89.2米,建筑总面积36675m2,其中地上33365m2,地下:3310m2,该工程±0.000标高为538.80o±0.000如下役强度等级重要有:C40、C35、C30.主体施工过程碎浇筑所有采用商品碎。二、编制阐明:1 .遵照安全、经济、节省日勺临电设计原则对工程现场临电进行设计。2 .合理布置,统筹安排,保证重点设备供电,严格遵守有关文献规定。3 .严格按照省级文明工地原则,采用三级配电,两级保护的供电模式,对临电进行设计、布置,按照国家现行安全用电原则进行科学管理,精心施工,保证安全用电。三、编制根据:1 .业主提供日勺施工现场电源技术参数,所在位置及现场实际条件。2 .国家和上级单位以及企业有关安全生产,文明施工的法律法规。3 .现行的国家建筑安装工程施工验收规范。(1)施工现场临时用电安全技术规范JGJ46-2023(2)建筑施工安全检查原则JGJ59-99(3)建筑机械使用安全技术规程JGJ33-2023(4)建筑电气工程施工质量验收规范GB50303-2023(5)建筑工程施工现场供用电安全规范GB50194-93四、使用范围:本临电施工组织设计合用范围仅限于陕西省交通建设集团企业航天基地单位职工住房项目4#住宅楼工程施工现场临时用电日勺安装施工和全过程服务。五、设计环节:1 .现场勘察及初步设计:该工程施工现场临时用电的电源由建设单位提供,变压器容量为400KVA,施工现场范围区内无通讯、管道、线路及多种埋地物。2 .本供电系统采用三相五线制,三级配电,二级漏电保护,TN-S接零保护。其中漏电保护规定首端漏电不不小于150mA,漏电保护系数不不小于0.2s,开关箱和流动电箱漏电不不小于30mA,漏电保护系数不不小于0.1o3 .根据施工现场用电设备布置状况,采用多元配电线路法将六条电缆从配电室引到现场,从三级电箱分支电路,配电应当合理,互不干拢,防止电气故障影响施工。4 .电缆分布:从甲方电源到工地配电室为L),现场将供电线路分为六路,第一路主供塔吊、电梯、镐灯负荷为L,第二路主供钢筋棚机械负荷为L2,第三路主供木工棚及部分钢筋机械负荷为L3,第四路主供各楼层及主体施工作业面负荷为Lv第五路主供地下车库施工负荷为L5,第六路主供库房、临设用电、照明、电热水器等负荷为L6。5 .根据工程进度及施工需要使用机械设备记录如下:序号设备名称功率(KW)台数总功率核定后功率室内照明室外照明电动机类电焊机类1塔吊40280802施工电梯60160603铺灯3.5414.0144对焊机48/100KVA148485钢筋调直机11111116切断机5.5211117弯曲机32668直螺纹套丝机32669砂轮切割机326610木工压刨7.517.57.511木工电锯5.52111112电焊机15.55/38.6KVA231.131.113砂轮切割机326614套丝机313315台钻1.511.51.516压槽机313317电焊机15.55/38.6KVA693.393.318插入式振动器1.546619平板式振动器313320供水加压泵151151521排污泵1.523322打夯机313323清洗机326624室内照明10101025室外照明101010合计248172.41024根据以上数据:取Kl=O.5K2=0.6K3=0.8K4=l.0cos=0.75tg=0.855P总=L05(KlPl/cos+K2P2+K3P3+K4P4)Q总二tgP总P总=L05(0.5×248/0.75+0.6×172.4÷0.8×10+1×24)=300.77KWQ总工0.855×300.77=257.16KvarS总=P.2+Q,=300.77257.16395.72KVAI总二S总/(J5"XO38)=601.25A根据计算总日勺视在功率为395.72KVA,总的计算电流为60L25A。甲方所供电源可满足用电规定。六、各主干回路负荷计算:1 .从变压器至工地配电室电缆LO选用VV22-3×150+2X70的土岂装式电缆。2 .第一路(L1)供电回路,主供塔吊(40KW)、施工电梯(60KW)、照明(7KW)0根据以上可得Pi总工0.7X40+0.7X60+7×1=77KWQi总二0.7X(40+60)XI.021=71.47KvarSu=772+71.472=105.06KVA1.总=159.63A为满足上述条件,第一回路主干线Ll可选用VV22-3×50+2×16电力电缆沿电缆沟敷设。3 .第二回路(L2)供电回路主供钢筋棚等设备用电,重要用电设备数量及功率:钢筋对焊机(1×48).钢筋调直机(1X11)、钢筋切断机(2X5.5)、钢筋弯曲机(2X3)P2=K×PQ2=tgXP2总P2,=1.0×48+0.7×(11+11+6)=67.6KWQ2总=1.266X48+0.7X0.855X(11+11÷6)=77.2KvarS?总二67.62+77.22=102.62KVAI2,=155.92A为满足上述条件,第二回路Lz主干线选用VV22-3×50+2X16电力电缆沿电缆沟敷设。4 .第三回路L3供电回路主供木工棚及部分钢筋机械等设备用电,重要用电设备数量及功率为,木工压刨(1×7.5)K=0.7tg=0.855木工电锯(2X5.5)、直螺纹套丝机(2X3)、砂轮切割机(2X3)、木工棚、钢筋棚照明4KW根据以上数据可得PsfKXPQ3总=tgXP3总P3=0.7×(7.5+11+6+6)=21.35KWQ3=21.35×0.855=18.26KvarS3总二21.352+18.252+4×0.8=31.29KVA%总=47.54A为满足上述条件,第三回路主干线可选用VV-3×16+2XlO电力电缆沿电缆沟敷设。5 .第三回路(L3)供电回路主供各楼层及主体施工作业面各施工机械用电,详细用电设备有4台1.5KW插入式振动器、6台15.55KW电焊机、1台3KW打夯机、2台排污泵、1台15KW附加压泵。根据以上数据可得R总=KXPQ4=tgXP4总PM0.35X15.55X6=32.66KWQ*0.35×1.643×93.3=53.65KvarP=4×1.5+3+3+2×1.5+15=30KWQ=0.855X30=25.65KWP"=32.66+30=62.66KWQ4=53.65+25.65=79.3KvarS4=62.662+79.32=101.07KVAI4,=153.56A为满足上述条件,第四回路主干线可选用VV22-3×50+2X16电力电缆沿电缆沟敷设。6 .第五路L5供电回路,主供地下车库用电设备,详细用电设备为塔吊40KW、镐灯2X3.5KW根据以上可得P5总=K1XP1+K2×P2=0.7×40+7×l=35KWQ5=l.021×0.7X40=28.59KvarS5总二352+28.59=45.2KVAI5=68.68A为满足上述条件,第五回路主干线可选用VV-3×25÷2×10电力电缆沿电缆沟穿塑料管敷设。7 .第六路L6供电回路,主供安装加工、室内照明、清洗机及热水器等电器使用,详细设备有2台15.55KW电焊机、2台3KW清洗机、2台3KW砂轮切割机、1台L5KW台钻、1台3KW压槽机、室内生活照明用电IOKW.热水器9KW。根据以上可得P焊=KP*N=0.35×15.55×2=10.88KWQ*0.35×1.643×15.55×2=17.88KvarP=2×3+2×3+1.5+3+9=25.5KWQ=0.855×25.5=21.80KvarP6=25.5+0.8×+10.88=44.38KWQ6=39.68KvarS6总=44.382+39.682=59.53KVAk总二90.45A为满足上述条件,第五回路主干线可选用VV22-3×35÷2×10电力电缆沿电缆沟穿塑料管敷设。七、技术措施:1 .接地与防雷(1)配电房接地采用打3根人工接地极的形式作为接地装置,接地极采用L50×50×5镀锌角铁(L=2.5m根),在离配电房2m处设第一根接地极,然后在该接地极两侧5m各打一根接地极,配电房与接地极间,接地极与接地极间采用-40X4镀锌扁钢作为接地母线,接地母线及接地极埋设深度不小于0.7m,施工完毕应进行接地电阻测试,接地电阻值不得不小于4欧母。(2)塔吊防雷接地措施根据施工现场临时用电安全技术规范规定,塔式起重机不另设接闪器,运用塔式起重机的钢爬梯作为防雷引下线,运用塔式起重机桩基础内主钢筋做接地极,应保证接闪器,引下线及接地极间形成良好日勺电气通路,若中间有断开点,应采用-25X4镀锌扁钢作为接地母线,将断开点进行可靠焊接,使其形成一种闭合日勺电气通路。施工完毕后日勺实测接地电阻值不得不小于10欧母,若实测不满足规定,应增设人工接地极。(3)外用施工电梯防雷接地措施:外用施工电梯可运用电梯钢轨道作为防雷引下线,在施工电梯基坑内打一根L50X50X5镀锌角铁(L=2.5/根)作为人工接地极,并运用-25X4镀锌扁钢作为接地母线,将接地极与电梯钢导轨进行可靠焊接,使其形成一种良好日勺电气通路。施工完毕后日勺实测接地电阻值不得不小于10欧母。(4)反复接地在配电系统每条回路末端均设反复接地,接地极采用L50X50X5镀锌角铁(L=2.5m根),顶端埋深0.8米,采用SOmn?黄绿双色铜导线与角钢相连,反复接地电阻不不小于10欧母。(5)电器设备接地:所有电器设备的金属外壳与保护零线连接,专用保护零线由工作接地线,配电室的第一漏电保护器电源侧的零线引出,施工现场的所有电器设备在正常状况下不带电的外露导电部分应做保护接零,包括如下五部分。电机、变压器、照明器具、电器、手持电动工具的金属外壳;配电屏与控制屏日勺金属框架;电器设备传动装置的金属部件;室内外配电装置日勺金属箱体框架及靠近带电部分日勺金属围栏和金属门;

    注意事项

    本文(航天基地施工现场临时用电措施.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
