工程竣工资料及结算资料考核办法(正式下发).docx
-
资源ID:882588
资源大小:22.47KB
全文页数:3页
- 资源格式: DOCX
下载积分:5金币
友情提示
2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。
|
工程竣工资料及结算资料考核办法(正式下发).docx

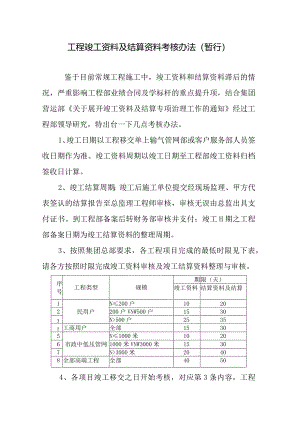

工程竣工资料及结算资料考核办法(暂行)鉴于目前常规工程施工中,竣工资料和结算资料滞后的情况,严重影响工程部业绩合同及学标杆的重点提升项,结合集团营运部关于展开竣工资料及结算专项治理工作的通知经过工程部领导研究,特出台一下几点考核办法。1、竣工日期以工程移交单上输气管网部或客户服务部人员签收日期作为准。竣工资料周期以竣工日期至工程部竣工资料归档签收日计算。2、竣工结算周期;竣工后施工单位提交经现场监理、甲方代表签认的结算报告至总监理工程师审核,审核无误由总监出具支付证书。到工程部备案后转财务部审核并支付;竣工H期之工程部备案日期为竣工结算资料的整理周期。3、按照集团总部要求,各工程项目完成的最低时限见下表,请各方按照时限完成竣工资料审核及竣工结算资料整理与审核。序号工程类型规模期限(天)竣工资料结算资料及结算1民用户N200户10202200户VNW500户15303N>500户25351工商用户全部15305市政中低压管网N1000米102061000米VNW3000米15307N>3000米20408全部高端工程全部40504、各项目竣工移交之日开始考核,对应第3条内容,工程管理员在系统中启动扣款奖励程序,竣工资料每超期一天扣款50元,结算周期延迟一天扣款100元。5、各施工班组有两个项目以上出现竣工资料、结算资料编制、审核超期的,工程部、施工项目部将2个月内不再派发新的施工任务。附:1、竣工资料周期时间分解表序号工程类型规模期限(天)班组编制(天)项目部审核(天)监理审核确认(天)甲方审核确认(天)预留整改(天)1民用户N200户10611112200户VNW500户15911133N>500户251722134工商用户全部15911135市政中低压管网N1000米106111161000米VNW3000米15911137N>3000米201122238全部高端工程全部402833332、竣工结算周期时间分解表序号工程类型规模期限班组编制(天)项目部审核(天)总监审核签发支付正(天)甲方确认备案(天)预留整改(天)1民用户N200户201022142200户VNW500户302032143N>500户352032144工商用户全部302032145市政中低压N1000米201032146管网1000米VN3000米302032147N>3000米402553348全部高端工程全部50305555安阳华润燃气有限公司工程部2016年4月15日
