欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    绿化土回填施工设计方案.docx

    • 资源ID:896614       资源大小:15.75KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    绿化土回填施工设计方案.docx

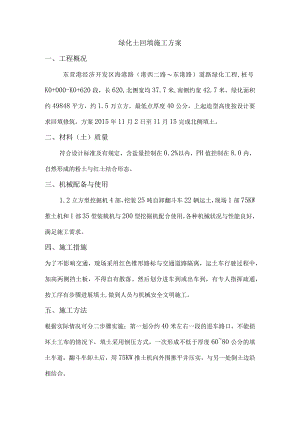

    绿化土回填施工方案一、工程概况东营港经济开发区海港路(港西二路东港路)道路绿化工程,桩号K0+000-K0+620段,长620,北侧宽均37.7米,南侧约宽42.7米,绿化面积约49848平方,约1.5万立方。最低点厚度40公分,上起造型高度按设计要求回填修筑。方案2015年11月2日至11月15完成北侧填土。二、材料(土)质量符合设计标准及有规定,含盐量控制在0.2%以内,PH值控制在8.0内,自然形成的粉土与红土结合形态。三、机械配备与使用1.2立方型挖掘机4部,挖装25吨自卸翻斗车22辆运土,现场1部75KW推土机和1部35型装载机与200型挖掘机配合使用,各种机械状况与性能良好,满足施工需求。四、施工措施为了不影响交通,现场采用红色锥形路标与交通道路隔离,运土车行驶过程中,加高两侧挡土板,不得自有散落。然后划分进车到或出车到,有专人指挥疏通,按工序有步骤进展填土,做到人员与机械安全文明施工。五、施工方法根据实际情况可分二步骤实施;第一划分约40米左右一段的进车路口,不能损坏土工布的情况下,填土采用倒压方式,一次形成不低于厚度6080公分的填土车道,翻斗车卸土后,用75KW推土机向外围推平并压实,与另一处倒土边沿相结合。第二在填土平面根基上,按图纸设计形成以1米方格网状,打木桩放线,测量高程(含沉降量),挖掘机根据放线的木桩高程填土造型整理,于设计相符。六、质量控制建设以工程经理为第一责任人的质量体系,统一指挥和分级领导,各职能部门分工合作,坚强各级人员的岗位责任制,把质量工作贯彻到每一道工序中去。严把质量关,对所进场的土方严格检查,以500800立方为单位取样送检,不合格的土方不得进场。施工过程中质检员现场监视,从每一车土方卸下,观察士的颜色和质量,确保无杂质、无草根、无红泥块,保证所有进场的土方到达设计要求。东营港经济开发区海港路(港西二路东港路道路绿化工程绿化土回填施工方案山东筑成建设2015.11.2东营港经济开发区海港路(港西二路东港路)道路绿化工程绿化土回填施工方案山东宏瑞建设集团2015.11.2绿化土回填施工方案一、工程概况东营港经济开发区海港路(港西二路东港路)道路绿化工程,桩号K0+620Kl+150段,长530,北侧宽均45.9米,南侧约宽42.7米,绿化面积约46958平方,约L5万立方。最低点厚度40公分,上起造型高度按设计要求回填修筑。方案2015年11月2日至11月14完成北侧填土。二、材料(土)质量符合设计标准及有规定,含盐量控制在0.2%以内,PH值控制在8.0内,自然形成的粉土与红土结合形态。三、机械配备与使用1.2立方型挖掘机5部,挖装25吨自卸翻斗车25辆运土,现场1部50型装载机与2部200型挖掘机配合使用,各种机械状况与性能良好,满足施工需求。四、施工措施为了不影响交通,现场采用红色锥形路标与交通道路隔离,运土车行驶过程中,加高两侧挡土板,不得自有散落。然后划分进车到或出车到,有专人指挥疏通,按工序有步骤进展填土,做到人员与机械安全文明施工。五、施工方法根据实际情况可分二步骤实施;第一划分约40米左右一段的进车路口,不能损坏土工布的情况下,填土采用倒压方式,一次形成不低于厚度6080公分的填土车道,翻斗车卸土后,用75Kw推土机向外围推平并压实,与另一处倒土边沿相结合。第二在填土平面根基上,按图纸设计形成以1米方格网状,打木桩放线,测量高程(含沉降量),挖掘机根据放线的木桩高程填土造型整理,于设计相符。六、质量控制建设以工程经理为第一责任人的质量体系,统一指挥和分级领导,各职能部门分工合作,坚强各级人员的岗位责任制,把质量工作贯彻到每一道工序中去。严把质量关,对所进场的土方严格检查,以500800立方为单位取样送检,不合格的土方不得进场。施工过程中质检员现场监视,从每一车土方卸下,观察土的颜色和质量,确保无杂质、无草根、无红泥块,保证所有进场的土方到达设计要求。

    注意事项

    本文(绿化土回填施工设计方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
