欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    桥梁防撞护栏施工方案.docx

    • 资源ID:906038       资源大小:42.17KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    桥梁防撞护栏施工方案.docx

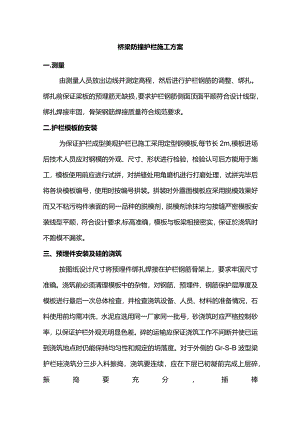

    桥梁防撞护栏施工方案一.测量由测量人员放出边线并测定高程,然后进行护栏钢筋的调整、绑扎。绑扎前保证梁板的预埋筋无缺损,要求护栏钢筋侧面顶面平顺符合设计线型,绑扎焊接牢固,骨架钢筋焊接质量符合规范要求。二.护栏模板的安装为保证护栏成型美观护栏已施工采用定型钢模板,每节长2m,模板进场后技术人员应对钢模的外观、尺寸、形状进行检验,检验认可后方能用于施工,模板使用前应进行试拼,对拼缝处用角磨机进行打磨处理,试拼完毕后将各块模板编号,使用时按编号拼装。拼装时外露面模板应采用脱模效果好而又不粘污构件表面的同一品种的脱模剂,脱模剂涂抹均匀接缝严密模板安装线型平顺,符合设计要求,标高准确,模板与板梁相接密实,保证於浇筑时不跑模不漏浆。三、预埋件安装及硅的浇筑按图纸设计尺寸将预埋件绑扎焊接在护栏钢筋骨架上,要求牢固尺寸准确。浇筑前必须清理模板中的杂物,对钢筋、预埋件、钢筋保护层厚度及模板进行最后一次总体检查,并检查浇筑设备、人员、材料的准备情况,石料使用前均需冲洗,水泥应选用同一厂家同一批号,砂浇筑时应严格控制砂率,以保证护栏外观无明显色差。碎的运输应保证浇筑工作不间断并使已运到浇筑地点时仍能保持均匀性和规定的坍落度。对于外侧的Gr-S-B波型梁护栏硅浇筑分三步入料振捣,浇筑要连续,应在下层已初凝前完成上层碎,振捣要充分,插棒要快,提棒要慢,将气泡引出,振捣棒与侧模应保持50100mm的距离,插入下层硅50100mmo四、拆模严格控制拆模时间,不宜过早而使硅表面被剥落,也不宜过晚而耽误洒水养护工作。拆模时严禁用猛烈敲打和强扭的方法进行,以避免磴表面和棱角应拆模而受损。五、养护佐初凝后用塑料布毡盖、洒水掩护。覆盖时不得污染硅的表面,洒水养护为7天,保持硅表面经常处于湿润状态。六、拆模后外观质量要达到以下要求:、整体线形直顺,符合设计要求;、表面平顺,拼缝处错缝小于1mm;、表面无蜂窝、麻面、水纹,气泡较少。当地袱钢筋与预埋件位置冲突时,可适当调整地袱钢筋位置。七、安全保证措施(一)临时用电措施:1、施工现场的临时用电严格按施工现场临时用电安全技术规范设置。2、配电室要做到五防一通,门向外开,配有安全防护用具和干粉灭器等消防器材,安全警示牌。3、供电系统按三相五线制设置。架空导线采用BLV型铜芯塑料线截面积16mm2,架设应装设横担和绝缘子,离地面4m,电源线绝缘良好,无老化,破损和漏电。4、照明线路单独设置,线路应用绝缘子固定,电源线采用单相芯橡皮软电缆,灯具的金属外壳应接零保护。5、施工用电要用标准总配电箱、分配电箱、开关箱,并配备干粉灭火机。6、总配电箱、分配电箱和开关箱应设置漏电保护器,应灵敏可靠,漏电保护器的额定漏电工作电流要与工作容量相匹配。电箱进出线从箱体底面进,并有套管分路成束,电箱内的工作零线与保护零线应分别接在各自专用的接线端子板上,金属外壳作接零保护,开关和设备实行一机一闸一保险。7、工地配备十名专职建筑电工驻现场管理施工用电。8、认真做好安全技术交底及使用前验收签证手续。(二)施工现场防火、防爆、防雷安全措施:1.施工现场防火工作必须逐级实行防火责任制,指定专人负责,保证防火安全措施有效地贯彻执行。2、工地领导应加强对全体职工特别是新职工和民工的防火教育,制订防火制度和公约。3、工地各级领导应定期检查工棚的防火安全工作,发现火险漏洞,必须及时彻底解决。4、工地应普遍地建立义务消防队。义务消防队应建立必要的值班汇报、学习训练等制度。5、要求在办公室、仓库、宿舍安置一定数量的灭火机,在配电室设置干粉式灭火机,并按规定时间更换药物,以免药物失效,由负责安全保卫的同志专门负责。6、工棚内的高度一般不要低于2.5米,工棚的门、窗要向外开。7、燃着的火炉要有看管,人员离去或睡觉时,要将炉门封好。8、加强明火作业管理,电气焊、切割机作业场地半径10米范围内严禁放置易燃易爆物。9、加强对易燃易爆材料管理,油料、漆料等应以消防等级要求入库,仓库应设安全标志牌及消防器材。10、施工现场用电,应严格按照用电安全管理规定,加强电源管理,以便防止电气火灾。(三)雨季施工措施:1.应随时注意作好防雨、防雷及防雨季情况安排施工。2、机电设备必须加防雨罩,以免因漏水而损坏设备,做好接地保护,以防漏电伤人,雨后应对电气设备进行检查。(四)文明施工措施1.建立健全的现场文明施工管理,由项目经理总负责,施工班组设兼职管理员。2、施工现场内对施工设备、材料堆放、场地道路进行统一合理的规划;做好泥浆的现场管理工作,浆液不得外溢,以免污染工地;污水须经沉淀滤清后才可排向市政管道;工地大门(出入口)设置洗车台,保证车辆外出不污染路面。各项文明施工工作按照相关严格执行。(五)工期保证措施1.根据总体控制计划,实行信息监控,及时调整部署,采取相应措施,确保每一阶段的计划如期实施;2、定期召开每周生产例会,加强与各单位协调工作,及时解决施工中存在的问题;3、严格控制各工序的施工质量,杜绝因质量问题而引起的返工;4、加强劳动力管理,及时劳动力进场,合理安排各班组的工作面;5、通过合理的施工,安排流水施工;6、及时编制材料的需用量计划及采购进场计划,保证材料及时进场;7、配备足够的机械设备;8、各工种安排专业熟练、操作证齐全的工人进行施工;9、施工前做好技术交底工作。

    注意事项

    本文(桥梁防撞护栏施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
