欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    什邡市经开区城乡一体化项目强电管网经开区110kV输变电新建工程水土保持方案.docx

    • 资源ID:934996       资源大小:592.79KB        全文页数:16页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    什邡市经开区城乡一体化项目强电管网经开区110kV输变电新建工程水土保持方案.docx

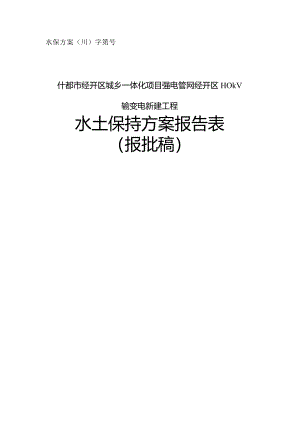

    水保方案(川)字第号什都市经开区城乡一体化项目强电管网经开区HOkV输变电新建工程水土保持方案报告表(报批稿)1.1项目简况1.1.1项目基本情况1.1.L1项目建设必要性本项目的建设可以满足经开区用电负荷需求,为经开区的动力电池和储能产业生产提供可靠的电力保障;使得园区及园内企业采用合适的电压等级,最大限度地满足供电质量和运行经济性;项目的建设可以提高园区供电可靠性,满足N-I安全准则要求。因此,什那市经开区城乡一体化项目强电管网经开区IIokV输变电新建工程十分必要。1.1.1.2项目基本情况项目位置:项目涉及什那市和绵竹市,其中什那经开区UOkV变电站位于四川德阳什那市经济开发区北区昌平大道南段12号,德阳欣旺达新能源有限公司厂区内部;新市至经开区输电线路自22OkV新市变电站起,终止于经开区IlOkV变电站,线路路径长约7.8km,途径绵竹市和什那市;马井至经开区输电线路自220kV马井变电站,终止于经开区IlOkV变电站,线路路径长约19.65km,途径什那市。建设性质:新建建设内容:项目建设包括新建经开区IlokV变电站工程,新建新市-经开区IIokV线路工程、新建马井-经开区IIOkV线路工程,其中;变电站部分:经开区IlOkV变电站占地面积3260m?,变电站采用半户内布置,主变户外布置,GlS户内布置。(采用预制舱式变电站建设形式,全站所有配电装置均布置于预制舱,主变压器户外布置)变电站部分水土保持方案已经由德阳欣旺达新能源有限公司于主体工程中一并设计,本方案不再对该部分进行说明。输电线路部分:新建新市-经开区IIOkV线路工程自22OkV新市变电站,终止于经开区UOkV变电站,线路路径长约7.8km,其中新建单回架线架空长约7km,新建单回电缆路径长约0.8km,塔基25处。新建马井一经开区IlOkV线路工程:线路路径长约19.65km,其中新建单回架线架空长约19km,新建单回电缆路径长约0.65km,塔基78处。占地面积:本工程水土流失防治责任范围面积420hm2,其中永久占地0.66hm)临时占地3.54hm主要占地内容为变电站占地及塔基永久占地,及施工临时占地。主要占用土地为林地、耕地、其他土地,其中变电站占地已在德阳欣旺达新能源有限公司于主体工程中统一计算。土石方开挖回填:土石方总回填0.64万而(含表土剥离0.19万?),无余(弃)方,填方主要为表土回覆、塔基基础、接地槽等回填,基础开挖土石方在各个塔基占地范围内回填,摊平处理,平均回填高度IOCIn堆土体高度较小,不影响塔腿保护帽外露,土体压实后能够保持稳定。土石方总回填0.64万而(含表土回覆0.19万m,),无余(弃)方。项目不设弃土场、取土场。拆迁安置情况:线路工程不涉及房屋拆迁,不涉及专项设施改(迁)建。工期:本工程计划建设工期为:2023年12月2024年5月。投资:本工程总投资12960万元,其中土建投资3971万元。资金来源为:什那市恒新建设投资有限公司自有资金出资及银行贷款。1.1.2 项目前期工作进展情况2022年7月,成都城电电力工程设计有限公司完成什那市经开区城乡一体化项目强电管网经开区IlOkV输变电新建工程初步设计(收口版)。2022年9月2日,建设单位取得德阳市发展和改革委员会关于对什那市经开区城乡一体化项目强电管网经开区IlOkV输变电新建工程项目核准的批复(德市发改行审(2022)29号)。我公司受建设单位委托,承担本工程水土保持方案编制工作。2023年10月,我公司技术人员根据工程初步设计收口版及现场调查,编制完成什那市经开区城乡一体化项目强电管网经开区IlOkV输变电新建工程水土保持方案报告表。1.1.3 自然简况本工程线路位于什加市及绵竹市内,工程所在区域为平原地貌类型。线路经过地形、地貌受至上新构造运动”所引起的侵蚀、剥蚀、堆积等因素的影响,形成了良好的地表、地下分水岭。沿线植被较为发育,河流、沟谷发育,地表水及地下水均较为丰富。本线路海拔470580m左右,相对高差050m,线路高差起伏不大,档距分布较为均匀,线路在平原走线。地形划分为:平原100%。场地勘探深度范围内地层主要为第四系全新统人工堆积层人工填土(Q,mi);第四系全新统冲洪积层(Q卢)粉质黏土、卵石;第四系全新统坡残积层(Q4cu+d)粉质黏土;第四系上更新统冲积层(QN)粉质黏土、卵石;白垩系上统灌组(K2g)泥质粉砂岩。根据中国地震动参数区划图(GB18306-2015),工作区地震动峰值加速度均为0.10g,地震动反应频谱特征周期0.45s,地震基本烈度为Vn度。工程区属亚热带大陆性湿润季风气候,多年平均气温16.(C,多年平均降雨量959.2mm,RO。C积温5979°C,多年平均蒸发量970.4mml139.30mm,多年平均风速为L35ms.项目区土壤类型主要为黄壤土、水稻土和紫色土,表土可剥离厚度30cm。根据四川省水土保持规划(2015-2030年)(川府函(2016)250号),工程区属西南紫色土区。根据水利部办公厅关于印发全国水土保持规划国家级水土流失重点预防区和重点治理区复核划分成果的通知(办水保(2013)188号)和四川省水利厅关于印发四川省省级水土流失重点预防区和重点治理区划分成果的通知(川水函(2017)482号)、德阳市水务局关于印发德阳市水土保持规划市级水土流失重点预防区和重点治理区划分成果的通知(德水函2018143号,本项目所在地德阳市什那市马井镇、绵竹市新市镇不属于国家级、省级和市级水土流失重点预防区和治理区,也不属于县级及以上城市区域,但工程周边50Om内有居民点。项目区属以微度水力侵蚀为主的西南紫色土区,平均土壤侵蚀模数为300t(km2a),容许土壤流失量为500t(km2a)0本工程区不涉及水土保持敏感区。1.2编制依据1.2.1 法律法规(1)中华人民共和国水土保持法(国家主席令第39号,1991年6月29日,2010年12月25日修订,2011年3月1日起施行);(2)中华人民共和国水土保持法实施条例(国务院令第120号,1993年8月1日起施行,国务院令第588号修改,2011年1月8日起施行);(3)四川省中华人民共和国水土保持法实施办法(四川省人大常委会,1993年12月15日通过,2012年9月21日修订,2012年12月1日起施行);(4)中华人民共和国长江保护法(全国人大常委会,2020年12月26日颁布,2021年3月1日起施行);1.2.2 规范性文件(1)生产建设项目水土保持方案审查要点(办水保(2023)77号);(2)关于印发生产建设项目水土保持监测规程(试行)(办水保(2015)139号);(3)关于印发生产建设项目水土保持设施自主验收规程(试行)的通知(办水保(2018)133号);(4)关于印发生产建设项目水土保持技术文件编写和印制格式规定(试行)的通知(办水保(2018)135号);(5)关于调整水利工程计价依据增值税计算标准的通知(办财务函(2019)448号);(6)关于进一步深化“放管服”改革全面加强水土保持监管的意见(水保(20160号);(7)关于实施生产建设项目水土保持信用监管“两单”制度的通知(办水保(2020)157号);(8)关于进一步加强生产建设项目水土保持监测工作的通知(办水保(2020)161号);(9)关于印发增值税税率调整后四川省水利水电工程设计概(估)算编制规定>相应调整办法的通知(川水函(2019)610号);(10)关于印发<四川省水土保持补偿费征收使用管理实施办法的通知(川财综(2014)6号);(三)关于制定水土保持补偿费收费标准的通知(川发改价格(2017)347号);(12)关于印发德阳市水土保持规划市级水土流失重点预防区和重点治理区划分成果的通知(德水函(2018)143号);(13)关于印发德阳市生产建设项目水土保持设施自主验收办法的通知(德水函(2023)129号);(14)转发V关于水土保持补偿费划转税务部门征收有关事项的通知>的通知(德市财税(2021)1号);(15)生产建设项目水土保持方案管理办法(2023年1月17日水利部令第53号发布);(16)关于做好生产建设项目水土保持承诺制管理的通知(德水保委办(2020)8号)。1.2.3 技术资料(I)什那市经开区城乡一体化项目强电管网经开区IlOkV输变电新建工程初步设计,成都城电电力工程设计有限公司,2022年7月。13设计水平年本项目计划建设工期为2023年12月2024年5月。根据生产建设项目水土保持技术标准(GB504332018)4.1.3条,本工程设计水平年定为主体工程完工后当年,即2024年。1.4 水土流失防治责任范围本工程水土流失防治责任范围面积4.20hm2,其中永久占地0.66h?,临时½3.54hm2o表7防治责任范围面积统计表单位:hm2项目占地类型及面积(hm2)小计占地性质(hm2)小计耕地林地其他土地永久临时塔基区。.37o.o80.210.66o.66o.66塔基施工临时占地区1.870.26o.662.792.79279人抬道路区0.20.05O0.250.250.25其他施工临时占地区0.410.09O。,5。5。5合计2.850.480.8743o.663-54421.5 水土流失防治目标1.5.1 执行标准等级根据四川省水土保持规划(2015-203。年)(川府函(2016)25o号),工程区属西南紫色土区。本工程建设区域位于德阳市什那市、绵竹市,根据全国水土保持规划国家级水土流失重点预防区和重点治理区复核划分成果(办水保(2013)188)、四川省省级水土流失重点预防和重点治理区划分成果(川水函(2017)482号)、德阳市水务局关于印发V德阳市水土保持规划市级水土流失重点预防区和重点治理区划分成果的通知(德水函2OI8143号,判定工程区不属于国家级、省级水土流失重点预防区和重点治理区。本项目位于什那市马井镇玉马村、绵竹市新市镇花园村,不属于县级及以上城市区域,但工程周边5。Om内有居民点,按照生产建设项目水土流失防治标准(GB/T5。4342018)相关规定,本工程防治目标采用西南紫色土区二级标准。1.5.2 防治目标根据生产建设项目水土流失技术标准(GB5O4332O18)和生产建设项目水土流失防治标准(GB5O434-2O18)的相关规定,并结合项目涉及的水土保持敏感区和水土流失影响因子(如年降水量、土壤侵蚀强度和地形地貌)等因素调整相关目标值,综合确定设计水平年各防治区应达到的水土流失防治目标值,工程区多年平均降水量为987mm,属于湿润区,林草植被恢复率和林草覆盖率、水土流失治理度可不调整。工程区土壤侵蚀强度为轻度,土壤流失控制比提高至1.0。工程区为平原区,渣土防护率不修正。工程区多年平均降水量987mm,不属于干旱区和极干旱地区,属于湿润地区,林草植被恢复率和林草覆盖率、水土流失治理度可不调整;项目区土壤侵蚀强度以轻度侵蚀为主,土壤流失控制在轻度侵蚀为主的区域不应小于1.0,本项目位于德阳市什那市绵竹市,未位于什那市绵竹市城市区域,土壤侵蚀强度以微度侵蚀为主

    注意事项

    本文(什邡市经开区城乡一体化项目强电管网经开区110kV输变电新建工程水土保持方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
