欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    桩承台施工根底知识.docx

    • 资源ID:94707       资源大小:18.59KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

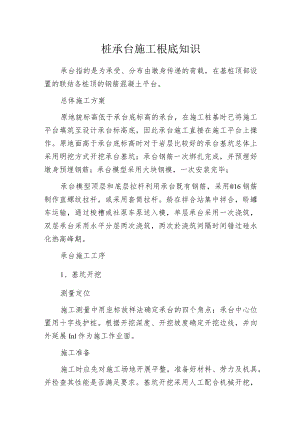

    桩承台施工根底知识.docx

    桩承台施工根底知识承台指的是为承受、分布由墩身传递的荷载,在基桩顶部设置的联结各桩顶的钢筋混凝土平台。总体施工方案原地貌标高低于承台底标高的承台,在施工桩基时已将施工平台填筑至设计承台标高底,因此承台施工直接在施工平台上操作。原地面高于承台底标高时对于岩层比较好的承台基坑总体上采用明挖方式开挖承台基坑;承台钢筋一次绑扎完成,并预埋好墩身预埋钢筋;承台模型采用大块钢模,一次安装完毕;承台模型顶层和底层拉杆利用承台既有钢筋,采用16钢筋制作直螺纹拉杆,或采用套筒拉杆。舲在拌合站集中拌合,聆罐车运输,通过梭槽或社泵车泵送入模,单层承台采用一次浇筑,双层承台采用水平分层两次浇筑,两次於浇筑间隔时间错过硅水化热高峰期。承台施工工序1、基坑开挖测量定位施工测量中用坐标放样法确定承台的四个角点;承台中心位置用十字线护桩。根据开挖深度、开挖坡度确定开挖边线,并向外延展Inl作为施工作业面。施工准备施工时应先对施工场地开展平整,准备好材料、劳力及机具,并检查其性能是否满足要求。基坑开挖采用人工配合机械开挖,开挖前作好基坑顶、基坑底的排水工作,并根据现场情况在基坑的一角处做12个集水井,防止基坑浸水,并保证基底各尺寸及承载力到达设计及规范要求。开挖过程应保证基坑底预留O.3m采用人工开挖。承台基坑开挖采用放坡开挖,对于个别放坡比较大的承台边坡采用C25喷射混凝土锚网喷来稳定边坡做临时加固。基坑底面宜按设计根底尺寸放宽不小于50cmo施工前去除杂物,整平场地。在承台施工过程中需对基坑开展观测和维护,以确保基坑稳定和安全;基坑开挖的土方应集中堆放,不得影响施工,并为承台灌注预留通道。弃土堆坡脚距基坑顶边缘的距离不小于基坑的深度,不得堵塞河道,影响泄洪。基坑坑壁坡度规定2、桩头凿除基坑开挖后由人工采用风镐对钻孔桩桩头开展凿除,凿除直至露出新鲜混凝土面。标高以设计图要求控制。桩头凿除完成后,在桩的周边凿平三个等分点及中心点,并用手动砂轮机打磨平整,用水冲洗干净,为桩基低应变检测做好准备;桩长超过40m或桩径22m时,采用声波透射法的检桩方式,在桩头凿除过程中应注意对声测管的覆盖和保护,以免泥土和碎渣堵塞声测管,影响检测。3、建筑桩基检测桩检准备工作做好后及时通知桩检单位做无损检测,并提供工程名称、里程、墩号、桩径、桩长、各桩灌注时间、混凝土等级、桩位平面示意图。桩检时现场质检工程师必须到位,记好建筑施工日志。4、钢筋工程4. 1钢筋加工钢筋连接总体上采用双面搭接焊连接,但对于双层承台,其长度很长,为运输方便,同时也为安装灵活,每根钢筋采用一个单面焊搭接头,以确保钢筋保护层厚度及安装顺利。4.2 钢筋绑扎承台钢筋在钢筋加工房集中下料制作,利用平板车运至现场绑扎成型。承台钢筋均一次绑扎安装完成,其中架立钢筋采用废旧钢筋搭设,并尽量利用承台既有钢筋,以节约钢材,底层钢筋网片下用IoXloXIocm混凝土垫块配合桩头开展支垫。4.3 墩身预埋钢筋安设墩身预埋筋位置必须准确无误,露出承台部分用塑料膜包裹,以防舲污染。墩身预埋钢筋预埋的原则是:能用原材钢筋(9m)一次到顶的墩身预埋钢筋采用一次预埋方式,用钢管脚手架搭设架子,架立墩身预埋钢筋,不能用原材钢筋(9m)一次到顶的墩身预埋钢筋综合考虑先预埋一部分,但尽量减少接头数量。预埋钢筋的外露端先加工好螺纹以便于与墩身钢筋相连。4、钢筋绑扎现场照片5、模板工程承台模板统一采用大块钢模,设置对穿拉杆形式,面板采用6mm钢板,横肋采用10#槽钢,纵肋采用12mm×IOcm扁铁,采用竖直背杠形式,背杠用双14#槽钢,对于实体墩承台,设计仅有底层一层钢筋,承台底层拉杆利用承台既有钢筋,承台顶层拉杆采用16螺纹钢作为对穿拉杆,可重复倒用。对于空心墩承台,设计为六面体钢筋网,顶层和底层均采用既有承台钢筋作为对穿拉杆;模板在安装前开展校正及除锈,并均匀涂刷脱模剂(机油:柴油=1:2)o承台模型利用吊车(挖机)分块吊装,人工配合组装,每块之间用螺栓连接。封底柱面与模板的衔接要严密,缝隙用水泥砂浆堵塞,确保底口不漏浆,板缝采用双面胶开展处理,要求密贴顺直。模板上口及底口调整至设计位置后,开始加固。模板顶层和底层拉杆水平方向Im/道,当模型高度为2.5m时,中层不设拉杆;当模型高度为3m时,中层设置一层拉杆,拉杆水平间距为3m道;三层拉杆均采用16的螺纹拉杆,中层拉杆需要外穿PVC管。6、混凝土工程承台采用整体一次浇筑(单层承台)或2次分层浇筑(双层承台)完成,在浇筑过程中,以每层30Cnl左右向上浇筑;舲捣固采用50和30棒相结合的方式,以50为主,配以12套由30棒作为局部调节捣固之用。承台柱采用搭设梭槽或采用输送泵泵送入模。混凝土浇筑混凝土浇筑前应将模板内的杂物和钢筋上的油污等去除干净;当模板有缝隙和孔洞时,应予堵塞,不得漏浆。将桩头上松动的混凝土块、泥土清洗干净并采取防排水措施,按有关规定填写检查记录。原材料的控制配制配合比时,选择低热微膨胀水泥或水化热较低的矿渣硅酸盐水泥,掺用适量外加剂和磨细粉煤灰来降低水化热。於入模坍落度控制在1620cm07、模型的拆掉模板拆掉校强度到达25Mpa

    注意事项

    本文(桩承台施工根底知识.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
