欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    PE管安装施工方案.doc

    • 资源ID:947257       资源大小:20.50KB        全文页数:4页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

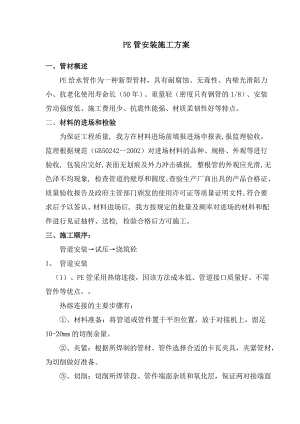

    PE管安装施工方案.doc

    PE管安装施工方案一、管材概述PE给水管作为一种新型管材,具有耐腐蚀、无毒性、内壁光滑阻力小、抗老化使用寿命长(50年)、重量轻(密度只有钢管的1/8)、安装劳动强度低、施工费用少、抗震性能强、材质柔韧性好等特点。二、 材料的进场和检验 为保证工程质量, 我方在材料进场前填报进场申报表,报监理验收, 监理根据规范(GB50242-2002)对进场材料的品种、规格、外观等进行验收, 包装应完好,表面无划痕及外力冲击破损, 整根管的外观应光滑,无色泽不均现象, 检查管道的壁厚和圆度。查验生产厂商出具的产品合格证、质量验收报告及政府主管部门颁发的使用许可证等质量证明文件, 符合要求后予以签认。材料进场后, 我方按规定的批量及频率对进场的材料和配件进行见证抽样、送检, 检验合格后方可施工。三、施工顺序: 管道安装试压浇筑砼 1、 管道安装 (1)、PE管采用热熔连接,因该方法成本低、管道接口质量好、不需管件等优点。, 热熔连接的主要步骤有: 、材料准备:将管道或管件置于平坦位置,放于对接机上,留足10-20mm的切削余量。 、夹紧:根据所焊制的管材、管件选择合适的卡瓦夹具,夹紧管材,为切削做好准备。 、切削:切削所焊管段、管件端面杂质和氧化层,保证两对接端面平整、光洁、无杂质。 、对中:两焊管段端面要完全对中,错边越小越好,错边不能超过壁厚的10%。否则,将影响对接质量。 、加热:对接温度一般在210-230之间为宜,加热板加热时间冬夏有别,以两端面熔融长度为1-2mm为佳。 、切换:将加热板拿开,迅速让两热融端面相粘并加压,为保证熔融对接质量,切换周期越短越好。 、熔融对接:是焊接的关键,对接过程应始终处于熔融压力下进行,卷边宽度以2-4mm为宜。 、冷却:保持对接压力不变,让接口缓慢冷却,冷却时间长短以手摸卷边生硬,感觉不到热为准。 、对接完成:冷却好后松开卡瓦,移开对接机,重新准备下一接口连接。 (2)、热熔连接质量控制要点 热熔连接因技术要求较高,应注意对接口质量进行外观检查,要求接口处形成均匀的凸缘。造成连接质量问题常见有以下方面的原因,施工中应注意防范: 、不同材质、品牌、壁厚的管材和管件混用; 、连接件的端面未保持清洁,对粘有的水或泥土应及时清理; 、操作人员技能不高,对热熔连接的工艺参数(加热时间,加热温度、连接压力、冷却时间)未按规定要求严格控制; 、未完全冷却就移动连接件或对连接件施加外力; 、熔接设备要定期维护保养,保证设备良好的使用状态。三、 四、管道水压试验 1、管道安装合格后,因该工程PE管是在砼底板内,所以,在浇筑砼时,必须对管道进行保护,并且需进行气压试验。防止管道破坏,及时发现破坏位置。 2、系统注水时,应打开管道各高处的排气阀,将空气排尽。待水灌满后,关闭排阀,用电动试压泵加压,压力应逐渐升高,加压到一定数值时,应停下来对管道进行检查,无问题时继续加压,一般分23次升到试验压力。当压力达到试验压力时停止加压,保持恒压10分钟,对接口管身检查无破损及漏水现象,认为管道强度试验合格。在试验压力下,10分钟压力下降不大于002MPa,可以认为严密性试验合格,试压质量优良。班组质安员应及时做好试压记录。 五、管道安装质量保证措施 1、认真检查管材或零件,要合符规格,并把管内杂物清除干净。 2、发现管材有外观损伤的,要禁止使用。 3、检查焊接工作位是否有足够空间。 4、焊接前应认真检测管中线和标高,要符合设计和规范要求。六、阀门安装质量保证措施 1、阀门安装前,应按设计要求检查型号,清除阀内污物,检查阀杆是否转动灵活,明确开关转动方向,以及阀体有无裂纹、砂眼等,要检查法兰平面是否平正,止水线是否清晰、螺孔是否合标准。 2、砖砌的各类阀门井,在管道施工过程中,采取围护及设置防碰撞标志的措施进行保护。七、管道试压质量保证措施 1、水压试验前应对压力表进行检验,应在有效检定期内。 2、管道入水时,要认真进行排气,排气点应尽量选择在管段的高位。 3、水压试验时应逐步升压,并有专人负责观察检查。

    注意事项

    本文(PE管安装施工方案.doc)为本站会员(d***)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
