欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    一期土建工程施工进度计划.doc

    • 资源ID:947813       资源大小:56.05KB        全文页数:12页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    一期土建工程施工进度计划.doc

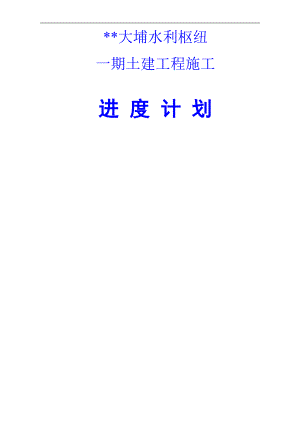

    *大埔水利枢纽一期土建工程施工进 度 计 划10进度计划编制说明一、土建工程施工计划的编制原则、根据*大埔水利枢纽主体工程土建施工合同文件(合同编号:GX-DPHPS-0001)和现有技术资料及目前工程面貌为依据编制。、资金必须足额按时到位。、电站各种装置性设备、金属结构、电器、架电线路、预埋件等施工必须不影响土建工程施工进度。、各种施工图纸必须按时到位。、计划是以2002年12月第一台机组发电,2001年元月主体工程开工,2000年10月12月份进行主要临时工程施工为原则进行编制。二、工程投资计划因目前施工图纸部份未到位,在施工预算未准确落实的条件下,根据现有资料和实际情况进行工程量及工程投资预(估)算编排。三、各阶段性施工计划及主要工程量详见附表。*大埔水利枢纽一期土建工程施工进度计划*大埔水利枢纽主体工程于1993年9月正式开工,至1998年5月已完成工程的主要面貌及工程量有:右岸1#、2#接头砼重力坝已达99101m高程,3#6#闸墩已到97.5 m高程,2#6#孔堰面、护坦已浇完,厂房主机间底板已浇筑1 m厚的砼,安装间底板已覆盖0.3m厚的砼,1#、2#导墙有的已达到设计高程,船闸上游导墙及靠船墩已完成。总共完成土石方开挖(或填筑)约87.05×104m3,清淤2.53×104m3,钢筋制安1182t,砼浇筑约12.45×104m3,灌浆13086m。1995年5月后由于种种原因工程被迫停工,1997年11月复工,1998年5月再次停工。现经过多方的共同努力,融江大埔水利枢纽重新建设的条件已经具备,业主要求大埔水利枢纽尽快投产发电,即利用二期上游围堰进行挡水发电。根据这一建设方案,编制本工程施工进度计划。1 施工进度控制性安排一期工程控制性进度计划安排如下:2000年12月底以前做好重新施工的各项准备工作,2001年1月1日开浇砼,2002年4月底厂房下闸,2002年11月截流,2002年12月底1#机组投产发电。2 分项施工进度计划安排2.1 准备工程为了确保2001年枯水期主体工程顺利正常施工,2000年12月以前要求完成各项准备工作,确保主体工程按期施工。2.1.1围堰修复一期上游围堰修复包括:防渗层粘土5000m3,反滤层2000m3,麻袋粘土2000m3,块石2000m3,钢筋笼块石1000m3,砼1000m3。2000年11月底完成土石方工程部分,其余部分于2001年1月底完成。2.1.2砂石系统、拌合系统及生产辅助设施检修、改建2000年12月20日恢复生产,2001年1月底前完成改造、完善工作。水泥、煤灰库、木模厂重建和改建工作于12月10日前完成。2.1.3各种施工机电设备检修于2000年12月25日前完成各种施工机械、机具和电气设备的检修、维护、保养等工作。2.1.4施工道路修复下基坑公路修复于2000年11月30日前完成;左岸施工道路修复于2001年10月底前完成。2.1.5 风、水、电系统修复于2000年12月20日前恢复右岸风、水、电系统,2001年7月底前恢复左岸风、水、电系统。2.1.6基坑抽水一期基坑初期抽水于2000年11月25日前完成。2.1.7门机安装a、上游第一台门机安装:2000年12月10日前安装投产。b、下游第二台门机安装:2000年12月25日前安装投产。c、右岸砼接头坝顶第三台门机安装:2001年2月前右岸接头砼重力坝已到顶,2001年3月中旬安装坝顶施工门机,为安装间砼浇筑创造有利条件。2.1.8流道模板制作与安装由于时间紧,三套流道模板制作与安装要同时进行,流道模板制作间为2001年1月15日3月30日,安装时间为2001年3月1日4月15日。2.1.9截流材料准备总工程量约30000m3,于2002年10月底前完成。2.2 厂坝土石方工程2.2.1右岸基坑清淤工程量约为20000m3。施工时段为2000年12月30日以前。2.2.2右岸接头土坝施工清基开挖工程量 12000m3,接头坝回填24000m3,土坝填筑45000m3,安排在2001年1月2001年2月28日进行。其余护面结构工程安排在4月完成。2.2.3进、尾水渠开挖工程量约29000m3,安排在2001年3月进行。2.3 厂坝砼浇筑工程2.3.1右岸接头砼重力坝砼量约1900m3,钢筋制安50t,安排在2001年1月至2月底进行。2.3.22#6#坝砼浇筑砼量约10000m3,钢筋制安166t。其中2#6#坝剩余部分砼量约3000m3,钢筋制安58t,安排在2001年2月3月浇筑。1#坝安排在2001年1月1日4月浇筑。一期溢流孔桥面梁系统安排在2001年5月8月预制施工,大梁现浇施工安排在2001年12月开始进行。2.3.3导墙砼、排漂孔堰面浇筑砼量约5000m3,钢筋制安25t,安排在2001年1月10日2月进行。2.3.4 安装间砼浇筑砼量约17650m3,钢筋制安620t,从2001年3月1日开始浇筑,2001年9月底上、下游边墙及右边墙浇到104.9m坝顶高程,2001年12月副厂房达到127.9m高程,具体安排如下:a、76.0m以下:砼约7100m3,钢筋制安220t,分二层浇筑,安排在2001年3月底前进行。b、76.0m83.0m,砼约3220m3,钢筋制安126t,分三层浇筑,于2001年4月5月15日进行。c、83.0m97.0m:砼约4610m3,钢筋制安166t,浇筑分为五层,于2001年6月8月进行。d、97.0m以上:砼约2720m3,钢筋制安108t,安排于2001年9月以后进行施工,2002年3月底前完成安装间封顶。2.3.5厂房砼浇筑厂房砼量约为50600 m3,钢筋制安1855t,主要砼施工安排在2001年1月2002年3月30日完成,具体安排如下:a、底板69.153m以下砼约10000m3,钢筋制安235t,分二和三层浇筑,于2001年1月上旬开始做仓面准备工作,元月中旬从1#机尾水管和进水口段底板开始浇筑。于2001年2月28日浇筑完成,穿插进行基础固结灌浆施工。b、1#3#机组段(79.1m以下):砼约21300m3,钢筋制安760t,于2001年35月浇筑。其中3月1日开始安装1#、2#机尾水渐变段下半部分模板,3月中旬开始安装钢里衬,3月30日尾水段砼浇至机中,4月初开始安装尾水上半部分模板,此时至尾水顶板砼79.1m,分三层,至5月中旬浇筑完成。视洪水情况,下游墩墙继续施工,力争在汛期前浇至89.0m。机组上游墩墙4月下旬至78.35m,5月浇至85.0m以上。副厂房滞后施工,2001年汛期继续施工下游墙和尾水构架。c、2001年11月开始继续厂房砼施工,12月底上游墩墙浇筑到顶,主机间一期砼完成。2002年2月底进水口段桥面梁砼完成;2002年3月底下游尾水台车安装完成,4月中旬厂房坝顶门机安装完成,具备下闸挡水条件,同时厂房封顶。d、厂房于2002年4月开始封顶。e、2002年5月开始第一台机组安装。2.3.6进水口底板、尾水反坡段砼浇筑砼量约2110m3,于2001年3月4月浇筑。2.3.7二期砼浇筑a、闸门轨道二期砼约1200m3,于2001年12月2002年3月浇筑。b、1#机组二期砼约900m3,于2002年2月3月浇筑。2.3.8排漂孔、2#6#溢流孔闸门启闭平台砼浇筑工程量不详,安排在2002年7月9月进行。2.4灌浆工程2.4.1基础处理固结灌浆约4910m,在底板砼达4m厚以后进行,安排在2001年2月3月进行。2.4.2帷幕灌浆约3000m,安排在2001年12月进行。如与砼施工干扰不大,可提前于2001年5月前进行。2.5金属结构制安及机组安装工程2.5.1厂房桥式起重机安装由于2001年9月底安装间已达到97.0m高程,厂房桥式起重机于2001年12月安装完毕。坝顶永久门机于2002年3月份安装。尾水台车于2002年2月开始安装。2.5.2厂房拦污栅,进、尾水闸门及轨道制安于2002年3月底拦污栅、闸门制造完毕,并开始在现场拼装。2002年4月中旬具备厂房进、尾水口下闸。2.5.3排漂孔、1#5#溢流孔闸门及轨道制安于2001年12月开始,2002年4月底具备下闸。2.5.4 1#机组管形座于2002年元月开始安装。2.5.51#机组安装、调试、发电安排在2002年5月开始,2002年12月底1#机组投产发电。2.6导截流工程2.6.1右岸上、下游围堰拆除总工程量为160000m3,安排在2002年3月6月进行,月拆除强度为40000m3。2.6.2左岸过水围堰填筑及截流土石方填筑工程量为121000m3,砼面板13040m3,高喷灌浆2040m。土石方施工从2002年9月开始预填,11月中旬截流。12月底完成加高加厚及闭气,并完成迎水面砼护面浇筑和灌浆。其它护面砼浇筑于2003年4月前完成。2.7其它工程2.7.1右岸上、下游护坡挡墙砼及浆砌石右岸上下游护坡浆砌石总方量约为24900m3,挡墙砼(数量不详),安排在2002年2月底全面完成上、下游护面工程。2.7.2开关站工程施工土建部分安排在于2002年6月8月进行,输送电线路安装于2002年9月2002年11月进行。3一期工程主要工程量统计3.1土石方工程:266000m33.1.1 围堰修复:5000m33.1.2 基坑清淤:20000m33.1.3 接头坝清淤开挖:12000m33.1.4 接头坝填筑:69000m33.1.5 右岸上、下游围堰拆除:160000m33.2 砼浇筑:91635m33.2.1围堰修复:1000m33.2.2右岸接头坝:1900m33.2.3安装间:17650m33.2.4厂房:50600m33.2.51#、2#导墙:5000m33.2.62#6#坝:10000m33.2.7进、尾水口底板:2110m33.2.8开关站:1275m33.2.9二期砼:2100m33.3 钢筋制安:2726 t3.3.1围堰修复:10t3.3.2右岸接头坝:50t3.3.3安装间:620t3.3.4厂房:1855t3.3.52#6#坝:166t3.3.61#、2#导墙:25t3.4 灌浆:7910m3.4.1固结灌浆:4910m3.4.2帷幕灌浆:3000m3.5 浆砌石: 24900m3今冬明春土建施工控制面貌(至2001年5月)4.1 厂坝土石方工程:接头坝清基、填筑施工2001年2月底到设计高程,4月土坝施工全部完毕。进水、尾水底板砼施工完毕。4.2 右岸接头重力坝:至设计高程。4.3 1# 6#闸墩:至设计高程。4.4 导墙:至设计高程。4.5 安装间:至83.0m以上高程。4.6 厂房:上游墩墙:至85.0m以上高程,下游尾水管段、左墙:至79.1m以上高程。施工进度横道图(附后)分项施工月强度柱形图(附后)设计图纸提供计划要求7.1 机组流道单线图:2000年12月底前。7.2 厂房底板施工图、机电预埋图:

    注意事项

    本文(一期土建工程施工进度计划.doc)为本站会员(d***)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
