欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    某建筑工程边梁加宽部位梁体砼凿除施工方案.doc

    • 资源ID:948961       资源大小:30.50KB        全文页数:7页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

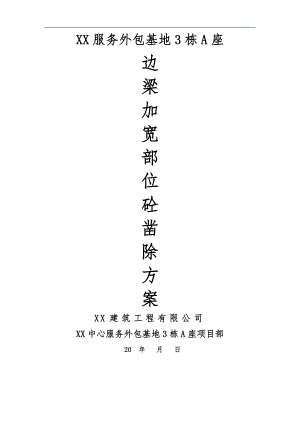

    某建筑工程边梁加宽部位梁体砼凿除施工方案.doc

    XX服务外包基地3栋A座边梁加宽部位砼凿除方案XX建筑工程有限公司XX中心服务外包基地3栋A座项目部 20 年 月 日边梁加宽部位梁体砼凿除施工方案一、 施工概况由于我方于 2012-12-05 收到建设公司关于本工程的立面改造设计变更施工图施工图,图中做法要求在单数标准层南向和北向框架边梁采取构造措施加宽20公分后与框架柱外边缘平齐。收到该设计变更时已施工至二十二层楼面,因此自二十三层起单数楼层(23、25、27层)即按此图做法进行施工 ,本工程于2013年3月份主体顺利封顶。2013年4月份底建设公司下发了关于本工程的立面改造第二次设计变更施工图,该图要求本工程南向和北向框架边梁维持原做法不便,即框架边梁自框架柱外边缘内退20公分,所以单数楼层(23、25、27层)加宽20公分范围采取机械方式进行挫除。轴线部位为A、R/1-16轴,该框架边梁原有设计尺寸为400*700mm(宽*高),2012-12-05设计变更后变成600*700 cm mm(宽*高),加宽梁体部分采取开10开口箍钢筋的形式锚入原有400mm宽梁体内。因此,因此本次对原加宽200mm的梁体进行凿除不会造成结构性能方面的影响。为了严格落实设计变更和在施工过程中有据可依以及便于双方便于经济核算,特此编制本方案敬请监理、业主单位等予以审核。二、 编制主要依据1、本工程施工组织设计2、建筑施工扣件式钢管脚手架安全技术规范3、砼结构工程施工质量验收规范GB50204-20024、本工程砼结构质量缺陷修补方案 三、施工方法1、准备工作:本方案准备工作包括外架刚性连接方式改移,建立砼凿除时的安全防护措施、安装凿除砼时的机械设备所需临时用电,健全砼凿除时的避免扬尘措施。1.1、外架刚性连接方式改移 由于外架(另外包括施工电梯附着,另由专业安装单位进行改移)在二十三层楼面(包括25、27层)南向和北向框架边梁的刚性连接预埋短钢管均预埋在加宽20公分范围内,因此在凿除砼之前必须采取加固措施将原有刚性连接方式进行改移。原有外架刚性连接方式搭设时严格按照本工程外脚手架施工方案和建筑施工扣件式钢管脚手架安全技术规范进行搭设,即两步三跨。本次外架刚性方式改移工作分别采取两种方式相结合进行:首先在上述楼层南向和北向A、R/1-16轴每个框架柱自楼面以上20 cm部位采用外架钢管抱柱箍进行加固,并与外架外侧和内测加设水平杆进行连接。然后采用50等边角钢焊接成T字构件,其中底座长度为50cm并均布14钻孔4个,便于采用12膨胀螺栓在框架柱外边缘进来30cm部位进行钻孔锚固,竖向角钢(两根靠背)长度20cm,在竖向角钢捆绑式采用一根48mm钢管50cm长进行满焊连接,水平方向再自楼面上来cm部位与施工楼层南向和北向严格按照小于三跨的方式,在施工楼层与外架立杆进行刚性连接。 1.安全防护措施(接物平台)为避免砼凿除施工过程中跌落的砼渣外坠形成高空坠物导致安全隐患的发生,因此在施工楼层南向和北向外架下来(框架边梁高cm)cm部位水平搭设横向间距cm钢管接砼渣平台,面铺cm厚木模板,且要求其平台宽度靠建筑物内侧比边梁内边宽10cm 。外架外立杆内侧采用mm米竹篱笆进行绑扎防止外坠砼渣。1. 临时用电安装 计划安排两台专用砼凿除设备进行施工,按照临时用电安全规范需在操作楼层由专业电工放置两台设备终端开施工关分箱施工用。1. 扬尘措施 为避免扬尘现象的发生,按照现场文明施工相关要求在操作楼层铺设两条自来水皮管,在凿除砼和清理砼渣时进行冲淋,防止扬尘现象的发生。 砼凿除 采用两台专用砼凿除设备(即空压机且每机各备两条锉枪),分别对层(包括、层)A、R/1-16轴框架边梁加宽部分20CM砼进行凿除,原设计做法中按照构造要求配置的10开口箍钢筋进行切断。3.清理砼渣 经过凿除后的砼渣跌至接物平台后,当天晚上安排专人负责清理采用手推车经过施工电梯转运下楼层后,再按照业主要求外运至指定地点。 4.框架边梁梁侧修补 上述3个楼层 A、R/1-16轴框架边梁加宽部分20CM砼凿除后,与此同时,在凿除砼之前和凿除安排专职测量员按照主控轴线进行挫除砼的边线控制和事后检查符合设计位置要求。当符合要求后,按照以前制定的砼毛面修补施工方案先刷两道掺胶水泥浆,然后采用用原混凝土配合比去石子砂浆,将麻面抹平压光,并安排专人湿水养护一周以上。 5.拆除接物平台 当上述工作完成后,进行接物平台的拆除。 6.施工顺序 本项工作按照自上至下顺序进行操作,必须避免和其它工种的交叉作业,以防安全事故的发生。四、 人员安排4.1 管理分工:全面工作由副经理成国光负责,方案制定和技术方面由技术负责人张跃湘负责,施工现场由栋号长何涛负责,测量放线由测量员刘文烨负责,日常安全检查由安全员李义刚负责,质量验收由质量员周海军负责,经济核算由预算科长章端钟负责。4.2 其它人员安排:架子工6人负责外架刚性连接方式改移以及接物平台架体搭设拆除,木工8人负责接物平台模板铺设,凿工4人负责砼挫除,维护电工1人,付工8人砼渣清理,付工防止扬尘湿水和后期湿水养护1人,泥工5人修补砼毛面。五、 工期安排 本方案经报监理、业主审批后准备工作4天,砼凿除每3天/一层,砼麻面修补两天/一层,总工期合计15天完成。六、 其它工作 按照2012-12-05 建设公司关于本工程的立面改造设计变更施工图施工图,在7层安装的加宽200mm的梁体模板,7、9、11层开口箍植筋和相关楼层留设的构造柱插筋及植筋,经业主等方现场代表确认后进行拆除和切断。边梁加宽部位砼挫除施工方案审批记录工程名称:XX中心服务外包基地3栋A座结构类型:框架核心筒结构结构层次: 地下四层,地上二十七层建筑面积:75238.53m2我项目部根据施工合同和施工图设计的要求, 已经完成了XX中心服务外包基地3栋A座边梁加宽部位砼挫除施工方案的编制,并经项目部组织审查批准,请予审查。施工单位(章):项目经理: 月 日XX发展集团建设公司意见:建设公司负责人: 月 日XX发展集团开发公司审核意见:开发公司负责人 建设(监理)项目部(章) 年 月 日

    注意事项

    本文(某建筑工程边梁加宽部位梁体砼凿除施工方案.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
