欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    某铁路隧道暗挖施工作业指导书.doc

    • 资源ID:949551       资源大小:478.50KB        全文页数:22页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    某铁路隧道暗挖施工作业指导书.doc

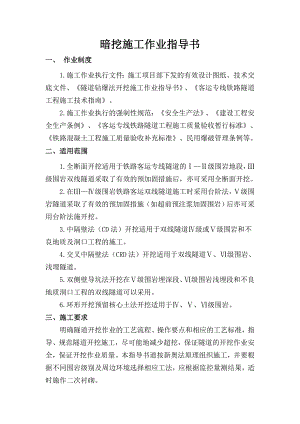

    暗挖施工作业指导书一、 作业制度1.施工作业执行文件:施工项目部下发的有效设计图纸、技术交底文件、隧道钻爆法开挖施工作业指导书、客运专线铁路隧道工程施工技术指南。2.施工作业执行的强制性规范:安全生产法、建设工程安全生产条例、客运专线铁路隧道工程施工质量验收暂行标准、铁路混凝土工程施工质量验收补充标准、民用爆破管理条例等。二、适用范围1.全断面开挖适用于铁路客运专线隧道的级围岩地段,级围岩双线隧道采取了有效的预加固措施后,亦可采用全断面开挖。2.在级围岩铁路客运双线隧道施工时采用台阶法,级围岩隧道采取了有效的预加固措施(如超前预注浆加固围岩)后亦可采用台阶法施开挖。3.中隔壁法(CD法)开挖适用于双线隧道级或级围岩和不良地质及洞口工程的施工。4.交叉中隔壁法(CRD法)开挖适用于双线隧道、级围岩、浅埋隧道。5.双侧壁导坑法开挖在级围岩埋深段、级围岩浅埋段和不良地质洞口工程的双线隧道可以采用。6.环形开挖预留核心土法开挖适用于、级围岩。三、施工要求明确隧道开挖作业的工艺流程、操作要点和相应的工艺标准,指导、规范隧道开挖施工,尽可能地减少超挖,保证隧道的开挖作业安全,保证开挖作业质量。本指导书道按新奥法原理组织施工,并要根据不同围岩级别及周边环境选择相应工法,应根据监控量测结果,适时施作二次衬砌。3.1施工原则(1)对于软弱围岩严格按照:“管超前、严注浆、弱爆破、短进尺、强支护、早封闭、紧衬砌、勤量测”的原则组织施工;(2)对于一般围岩严格按照:“短进尺、弱爆破、强支护、早封闭、紧衬砌、勤量测”的原则组织施工;(3)黄土隧道施工严格按照“严控水、强支护、短进尺、勤量测”的原则组织施工,应特别注意地表冲沟、陷穴对隧道的影响,要加强调查和处理。(4)石质隧道破碎带按照“先支护、后开挖、短进尺、弱爆破、快封闭、勤量测”的原则进行组织施工。隧道开挖前,首先完成洞口截水天沟、洞口土方及边仰坡防护施工。开挖至明暗分界线后,先施做套拱混凝土,然后施做暗洞超前大管棚,随后立即做好明洞衬砌,随后进入暗洞施工,待明洞混凝土达到设计规定的强度后及时进行明洞洞顶回填。暗洞开挖根据围岩情况级地段采用CRD法或双侧壁导坑法施工,级采用CD法或弧型导坑预留核心土法施工,每循环进尺控制在1m以内,、级及横洞、级围岩采用台阶法施工,每循环进尺控制在2.5m以内。黄土隧道开挖采用人工配合挖掘机进行,出碴采用装载机配合大型或中型自卸汽车无轨运输。石质隧道采用钻爆法开挖,出碴采用装载机配合大型或中型自卸汽车无轨运输。在施工过程中应不断总结经验,优化工艺。加强超前地质预测、预报,加强围岩监控量测管理。根据量测结果,及时调整预留变形量及支护参数,适时施作二次衬砌,确保隧道安全。开挖方法的改变,要严格按程序申请设计变更。3.2中隔壁法(CD法)CD法是在软弱围岩大跨度隧道中,先开挖隧道的一侧,并施作中隔壁,然后再开挖另一侧的施工方法,主要应用于双线隧道级围岩深埋硬质岩地段以及老黄土隧道(级围岩)地段。3.2.1CD法施工工艺CD法施工工艺流程见图1。3.2.2CD法施工工序说明CD法施工工序见图2。、利用上一循环架立的钢架施作隧道侧壁50超前钢花管及导坑侧壁22水平锚杆超前支护。人力配合机械开挖部,高约为6.0m,宽约为7.5m。施作部导坑周边的初期支护和临时支护,即初喷4cm厚混凝土,架立型钢钢架和I18临时钢架,并设锁脚锚杆(管),安装径向锚杆及铺设钢筋网片,复喷混凝土至设计厚度。、在滞后于部一段距离后,挖掘机开挖部,人工整修表面。导坑周边部分初喷4cm厚混凝土。接长型钢钢架和I18临时钢架,并设锁脚锚杆(管)。钻设径向锚杆并铺设钢筋网片,复喷混凝土至设计厚度。、在滞后于部一段距离后,挖掘机开挖部,人工整修表面,施作导坑周边初期支护,步骤及工序同。基底加固图1 CD法施工工艺流程图测量放线左侧拱部超前支护左侧上部开挖、出碴左侧上部、上部中隔壁初期支护、同时进行左侧下部开挖、出碴右侧拱部超前支护右侧上部开挖、出碴超前地质预报围岩监控量测围岩监控量测右侧上部、上部中隔壁初期支护、同时进行右侧下部开挖、出碴左侧下部初期支护右侧下部初期支护底部开挖、出碴,接长临时钢架仰拱初期支护拆除临时钢架、仰拱衬砌仰拱填充施工下一工序围岩监控量测、在滞后于部一段距离后,挖掘机开挖部,人工整修表面,施作导坑周边初期支护,步骤及工序同。、在滞后于部一段距离后,挖掘机开挖部。接长I18临时钢架至隧底,底部垫槽钢。、根据监控量测结果分析,待初期支护收敛后,拆除I18临时钢架。利用仰拱栈桥灌筑 部边墙基础与仰拱。、利用仰拱栈桥灌筑仰拱填充部至设计高度。、利用衬砌模板台车一次性灌注部衬砌(拱墙衬砌一次施作)。3.2.3CD法施工控制要点上导坑、部的开挖循环进尺控制为1榀钢架间距,下导坑、部的开挖可依据地质情况适当加大。导坑开挖孔径及台阶高度可根据施工机具、人员等安排进行适当调整。钢架之间纵向连接钢筋应及时施作并连接牢固。3.3交叉中隔壁法(CRD法)CRD法是在软弱围岩大跨度隧道中,先开挖隧道一侧的一或二部分,施作部分中隔壁和横隔板,再开挖隧道另一侧的一或二部分,完成横隔板施工的施工方法,主要应用于级围岩深埋软质岩、浅埋、偏压地段以及级围岩深埋地段的施工。3.3.1CRD法施工工艺流程CRD法施工工艺流程见图3。3.3.2CRD法施工工序说明CRD法施工工序见图4。、利用上一循环架立的钢架施作隧道侧壁50小导管及导坑侧壁22水平锚杆超前支护。机械开挖部,人工配合整修。必要时喷5cm厚混凝土封闭掌子面。施作部导坑周边的初期支护和临时支护,即初喷4cm厚混凝土,架立型钢钢架和I18临时钢架,并设锁脚锚杆(管),安设I18横撑。安装径向锚杆后复喷混凝土至设计厚度。、在滞后于部一段距离后,机械开挖部,人工配合整修,必要时喷5cm厚混凝土封闭掌子面,导坑周边部分初喷4cm厚混凝土,接长型钢钢架和I18临时钢架,安装锁脚锚杆(管),安设I18横撑,钻设径向锚杆后复喷混凝土至设计厚度。、在滞后于部一段距离后,机械开挖部,人工配合整修,并施作导坑周边的初期支护,步骤及工序同。、在滞后于部一段距离后,机械开挖部,人工配合整修,并施作导坑周边的初期支护,步骤及工序同。、在滞后于部一段距离后,机械开挖部,人工配合整修。隧底周边部分初喷4cm厚混凝土。接长18临时钢架,复喷混凝土至设计厚度。拆除下部横撑,安设型钢钢架仰拱单元,使之封闭成环。、根据监控量测结果分析,待初期支护收敛后,拆除I18临时钢架及上部临时横撑。利用仰拱栈桥灌筑部边墙基础与仰拱混凝土。、灌筑仰拱填充部至设计高度。、利用衬砌模板台车一次性灌注部衬砌(拱墙衬砌一次施作)。3.3.3CRD法施工控制要点 为确保施工安全,上导坑、部的开挖循环进尺控制为1榀钢架间距(0.60.75m),下部、部的开挖可依据地质情况适当加大,部仰拱一次开挖长度依据监控量测结果、地质情况综合确定,一般不宜大于6m。中间支护系统的拆除中间支护系统的拆除时间应考虑其对后续工序的影响,通过围岩监控量测进行确定。当围岩变形达到设计允许的范围之内,并在严格考证拆除的安全性之后,方可拆除。同时要注意后续作业的及时跟进。如围岩稳定条件满足设计要求,临时支撑可在仰拱混凝土浇筑前一次性拆除,一次拆除长度依据仰拱浇筑长度确定(一般为46m)。中隔壁混凝土拆除时,要防止对初期支护系统形成大的振动和扰动。可采用风镐由上至下逐榀拆除钢支撑之间的喷射混凝土,以及临时支护与初期支护连接部位附着在钢架上的喷射混凝土,临时钢构件采用气焊烧断。左侧上部开挖、出碴图3 CRD法施工工艺流程图拆除底部临时横撑,底部开挖、出碴,接长临时钢架基底加固仰拱初期支护拆除临时钢架、仰拱衬砌仰拱填充施工下一工序围岩监控量测围岩监控量测测量放线左侧拱部超前支护左侧上部、上部中隔壁初期支护、横支撑施工同时进行左侧下部开挖、出碴右侧拱部超前支护右侧上部开挖、出碴超前地质预报围岩监控量测右侧下部初期支护,必要时架设底部横撑右侧上部、上部中隔壁初期支护、横支撑施工同时进行右侧下部开挖、出碴左侧下部初期支护,必要时架设底部横撑3.4双侧壁导坑法先开挖隧道两侧的导坑,并进行初期支护,再分部开挖剩余部分的方法。该方法主要应用于级围岩浅埋、偏压及洞口地段。3.4.1双侧壁导坑法施工工艺施工工艺流程见图5。3.4.2双侧壁导坑法施工工序施工工序见图5。、利用上一循环架立的钢架施作隧道侧壁50小导管及导坑侧壁22水平锚杆超前支护。机械开挖部,人工配合整修。必要时喷5cm厚混凝土封闭掌子面。施作部导坑周边的初期支护和临时支护,即初喷4cm厚混凝土,架立型钢钢架和I18临时钢架,并设锁脚锚杆(管),安设I18横撑。安装径向锚杆后复喷混凝土至设计厚度。、在滞后于部一段距离后,机械开挖部,人工配合整修。必要时喷5cm厚混凝土封闭掌子面。导坑周边部分初喷4cm厚混凝土。接长型钢钢架和I18临时钢架,安装锁脚锚杆(管),根据实际地质情况,必要时安设I18横撑。钻设径向锚杆后复喷混凝土至设计厚度。、在滞后于部一段距离后,机械开挖部,人工配合整修,并施作导坑周边的初期支护,步骤及工序同。、在滞后于部一段距离后,机械开挖部,人工配合整修,并施作导坑周边的初期支护,步骤及工序同。、利用上一循环架立的钢架施作隧道侧壁50小导管超前支护。机械开挖部,人工配合整修。喷5cm厚混凝土封闭掌子面。架立周边钢架,必要时设底部横撑施作锚喷支护依次开挖部喷砼封闭掌子面,施作锚喷支护,闭合成环开挖部,接长临时钢架,拆除下部横撑拆除临时钢架(56m),浇筑仰拱浇筑填充混凝土浇筑二次衬砌施作防水层监控量测开挖部,进尺同钢架间距图5 双侧壁导坑施工工艺流程图清理掌子面,测量放线开挖部,进尺同钢架间距开挖部,进尺同钢架间距喷砼封闭岩面喷砼封闭岩面施作洞身锚杆施作洞身锚杆架立钢架、临时钢架及横撑架立钢架、临时钢架及横撑锚喷支护,闭合成环施作超前支护、注浆监控量测监控量测锚喷支护,闭合成环开挖部,进尺同钢架间距超前地质预报导坑周边初喷4cm厚混凝土,架立拱部型

    注意事项

    本文(某铁路隧道暗挖施工作业指导书.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
