欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    楼砂石褥垫层施工方案.doc

    • 资源ID:949867       资源大小:20KB        全文页数:5页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    楼砂石褥垫层施工方案.doc

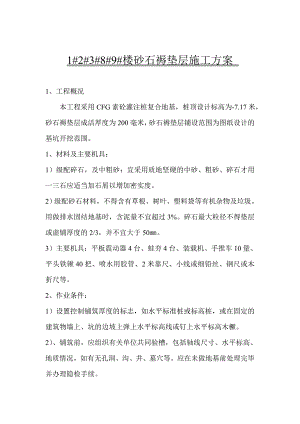

    1#2#3#8#9#楼砂石褥垫层施工方案 1、工程概况 本工程采用CFG素砼灌注桩复合地基,桩顶设计标高为-7.17米,砂石褥垫层成活厚度为200毫米,砂石褥垫层铺设范围为图纸设计的基坑开挖范围。1、材料及主要机具:1)级配碎石,及中粗砂:宜采用质地坚硬的中砂、粗砂、碎石才用一三石应适当加石屑以增加密实度。2)级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾。用做排水固结地基时,含泥量不宜超过3%。碎石最大粒径不得垫层或虚铺厚度的2/3,并不宜大于50。3)主要机具:平板震动器4台、蛙夯4台、装载机、手推车10量、平头铁锹40把、喷水用胶管、2米靠尺、小线或细铅丝、钢尺或木折尺等。2、作业条件:1)设置控制铺筑厚度的标志,如水平标准桩或标高桩,或在固定的建筑物墙上、坑的边坡上弹上水平标高线或钉上水平标高木橛。2)、铺筑前,应组织有关单位共同验槽,包括轴线尺寸、水平标高、地质情况,如有无孔洞、沟、井、墓穴等。应在未做地基前处理完毕并办理隐检手续。3、检查基槽边坡是否稳定,并清除基底上的浮土和积水。操作工艺:找平验收1、对级配砂石进行技术签定,人工级配砂石,应将砂石拌合均匀,其质量均应达到设计要求或规范的规定。2、铺筑砂石1)铺筑砂石的每层厚度,为1112,分层厚度可用样桩控制。2)砂和砂石地基底面宜铺设在同一标高上,如深度不同时,基土面应挖成踏步和斜坡形,搭槎处应注意压(夯)实。施工应按先深后浅的顺序进行。3)分段施工时,接槎处应做成斜坡,每层接岔处的水平距离应错开0.51.0米,并充分压(夯)实。4) 铺筑的砂石应级配均匀。如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石。5)洒水:铺筑的砂石应级配砂石在夯实碾压前,应根据其干湿程度和气候条件,适当地洒水以保持砂石的最佳含水量,一般为8%-12%。6)夯实或碾压;夯实或碾压的遍数,由现场实验确定。用木夯或蛙式打夯机时,应保持落距为400500,要一夯压半夯,行行相接,全面夯实,一般不少于3遍。采用压路机往复碾压,一般碾压不少于4遍,其轮距搭接不小于50。边缘和转角处应用人工或蛙式打夯机补夯密实。3、找平和验收:施工时应分层找平,夯压密实,并应设置纯砂检查点。下层密实度合格后,方可进行上层施工。用贯入度进行检查,小于试验所确定的贯入为合格。2)最后一层压(夯)完成后,表面应拉线找平,并且要符合设计规定的标高。质量标准1、保证项目:1)基底土质必须符合设计要求。2)纯砂检查点的干质量密度,必须符合设计要求和施工规范的规定。2、基本项目:1)、级配砂石的配料正确,拌合均匀,虚铺厚度符合规定,夯压密实。2)、分层留接槎位置正确,方法合理,接槎夯压密实,平整。3)、允许偏差项目,见表2-4砂石地基的允许偏差 表2-4项次 项目 允许偏差(mm) 检验方法1 顶面标高 ±15 用水准备工作仪或拉线和尺量检查2 表面平整度 20 用2米靠尺和楔形赛尿量检查 成品保护1、回填砂石时,应注意保护好现场轴线桩、标准高程桩,防止碰撞位移,并应经常复测。2、地基范围内不应留有孔洞。完工后如无技术措施,不得在影响其稳定的区域内进行挖掘工程。3、施工中必须保证边坡稳定,防止边坡坍塌。4、夜间施工时,应合理安排施工顺序,配备足够的照明设施;防止级配砂石不准或铺筑超厚。5、级配砂石成活后,应连续进行上部施工;否则应适当经常洒水湿润。应注意的质量问题1、大面积下沉:主要是未按质量要求施工,分层铺筑过厚、碾压遍数不够、洒水不足等。要严格执行操作工艺的要求。2、局部下沉:边缘和转角处夯打不实,留接槎没按规定搭接和夯实。对边角处的夯打不得遗漏。3、基配不良:应配专人及时处理砂窝、石堆等问题,做到砂石基配良好。4、密实度不符合要求:坚持分层检查砂石地基的质量。每层的纯砂检查点的干砂质量密度。必须符合规定,否则不能进行上一层的砂石施工。本项目砂石褥垫层材料预计用量计划表表:楼号面积(M2)虚铺厚度(CM)总体积(M3)石子体积(M3)砂砂子(M3)1#638111214090502#1219.281112268172963#1776.76511123902501398#1219.2871112268172139

    注意事项

    本文(楼砂石褥垫层施工方案.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
