欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    路基6%石灰土处理首件工程施工总结.doc

    • 资源ID:950531       资源大小:42.50KB        全文页数:6页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

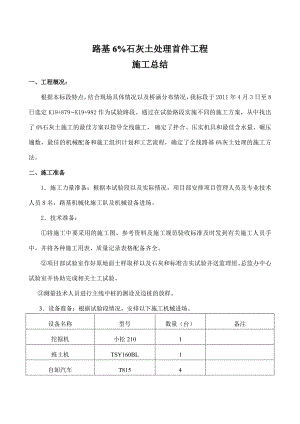

    路基6%石灰土处理首件工程施工总结.doc

    路基6%石灰土处理首件工程施工总结一、工程概况: 根据本标段特点,结合现场具体情况以及桥涵分布情况,我标段于2011年4月3日至8日选定K19+879K19+982作为试验路段。通过在试验路段实施不同的施工方案,从中找出了 6%石灰土施工的最佳方案以指导全线施工, 确定了拌合、压实机具和最佳含水量、碾压遍数,最佳的机械配备和施工组织计划和工艺流程,确定了全线路基6%灰土处理的施工方法。 二、施工准备1施工力量准备:根据本试验段以及实际情况,项目部安排项目管理人员及专业技术人员8名,路基机械化施工队及机械设备进场。2技术准备:将施工中要采用的施工图、参考资料及施工规范验收标准及时发到有关施工人员手中,并将各种施工用表、质量记录表格配备齐全。项目部试验室作好原地面土样取样以及石灰和标准击实试验并送监理组、总监办中心试验室并协助完成相关土工试验。测量技术人员进行主线中桩的测设及边桩的放样。3设备准备:根据试验段情况,安排以下施工机械进场。设备名称型号数量(台)备注挖掘机小松2101推土机TSY160BL1自卸汽车T8154铧犁7542旋耕机7502路拌机NTA855-C3601振动式压路机19T徐工1三轮压路机3Y18-212洒水车解放1平地机PY165A1装载机30型1全站仪托普康1水准仪苏光14、工作面准备试验段为填方地段,填方高度35米左右。试验段填筑,施工前先放出边桩,挖出排水沟,将经过原地面掺5%灰土处理且报验合格后的工作面复压至无轮迹。 三、施工时间安排按照原试验段计划于2011年4月2日至4月8日完成了试验工作,取得了试验结果,经检测各项指标均合格,施工方案可以指导路基施工。四、施工步骤及流程图 路基6%石灰土填筑施工工艺框图测量放样、施工准备土场布灰、挖掘机翻拌成堆N 原地面处理运输推土机粗平装车推土机堆拌含水量测试石灰准备翻晒或加水平地机初平撒布石灰灰剂量检测Y压路机稳压碾压成型平地机精平 拌和机拌和检测、养护、验收1、施工测量根据设计线路的中桩坐标复测原地面掺灰处理后标高进行边桩放线, 放出路基6%石灰土填筑施工范围。经过准确放样后,提供放样资料及图表,报监理审批,经批准后进行施工。2、施工前的复查和试验试验段施工前,项目部组织技术人员对该段路基工程范围内的取土坑土质情况进行详细调查,对取土坑进行取样试验,土工试验取样按规范和设计文件提供的资料,每一种土类取样至少三组,并将试验结果报监理。 其试验方法按公路土工试验规程JTG E402007办理。、液限、塑限、塑性指数、天然稠度试验或液性指数;、颗粒大小分析试验;、含水量试验;、土的击实试验;3、工作面清理原地面掺灰处理报验合格后即可进行路基6%灰土填筑试验。 4、施工步骤(1)、所有取土坑的土料应清除表层有机物含量最高的土层,黑色和深灰色的含有机质含量高的土层不能作为路基填料。取土坑要求尽早挖排水沟排水,降低含水量。在取土坑铺灰焖土之前,测试取上坑原状土的密度和含水量,由此比较准确计算取土坑每平方米面积的铺灰量。(2)、石灰进场之前应该有石灰等级报告,石灰进场后,需要检测其中有效Ca0和MgO,消解后由试验获得石灰中的杂质含量,从而得到实际的石灰等级。按照设计要求,石灰符合三级或三级以上标准才能使用,石灰在现场堆放期间要防淋雨,且不易保存时间过长。对于堆放时间较长的石灰,使用前需要在进行石灰质量复测。(3)、根据相关工程经验,取土坑焖料用设计掺灰剂量40%左右的生石灰拌和。方法是将取土坑地表推平,由原状土的平均干密度计算每车石灰的摊铺面积,在地面打方格,根据计算在每个方格内把石灰推平,然后用挖机推土焖料。为了保证路基填料含水量及掺灰均匀,焖灰的第二天、第三天在取土坑各翻拌1遍,然后才能上路。 (4)、土料在取土坑焖料3天(72小时)后,运到路基上摊铺,按照试验段测试的松铺土料密度,要求压实后的土层厚度不大于20cm。在摊铺后用推土机推平,然后用铧犁不断耕翻,同时用中拖破碎土块,使整个土层均匀降低含水量并使土块破碎。(5)、当土拉径小于5cm且土层含水量降低到最佳含水量+5%左右时,进行第二次掺灰。在第二次掺灰前,用轻型压路机把土层表面压平,再用平地机粗平一遍。按照该土层碾压的设计干密度和厚度,计算每平方米二次掺灰重量和每车灰摊铺的面积,在地面上打方格.然后摊铺干状消石灰,再将消石灰摊平。根据掺6%的石灰剂量要求,计算每立方米土需掺石灰103公斤(最大干密度1.71g/cm3),则每平方米应布石灰26公斤(20cm厚),二次掺灰段落经检测已掺灰剂量补足石灰含量。 从焖灰至粉碎拌和翻晒的过程中,试验人员跟踪测试其天然含水量(焖灰前实测天然含水量约为26%;翻晒、焖灰结束、初平后再测平均为22%;开始掺灰,然后每隔24小时对灰土进行一次检测,检测结果平均为:4月5日 21.4% 4月6日 20.1% 4月7日 19.0% 至4月8日测出灰土含水量平均为17.8%,灰剂量平均为6.0%(6)、用稳定土拌和机进行粉碎,使石灰和含水量均匀。当最大土块小于2cm(建议大于2cm的土块含量不超过5%),测试粉碎后土体石灰剂量和含水量。若某测试点石灰剂量低于设计值-1%,在该点控制的范围内加灰到设计值,然后在用稳定土拌和机粉碎拌和一遍。若测试的含水量过高或非常不均匀(超出最佳含水量03%范围),需要继续采取拌和的方法降低含水量,对局部含水量过低的点采用洒水措施。当每一测点石灰计量均匀达到设计含量(±1%)且所有测点的含水量在大于最佳含水量2%左右(不得低于最佳含水量),及时压实到设计压实度。 (7)、尽量缩短二次掺灰至碾压结束的时间。 (8)、先用振动压路机碾压(静压一遍,弱、强振动各一遍),再用1821T三轮压路机碾压23遍,直至无明显轮迹、表面光滑。(按照碾压要求进行碾压,碾压时路肩外侧要超宽碾压,超宽宽度应大于30cm,并且轮迹应重叠1/31/2宽。)压实中出现局部翻浆、弹簧等现象时,应弄清原因,彻底进行翻挖或换填处理,不留任何隐患。(9)、碾压时路肩外侧超宽碾压,超宽宽度应不小于30cm,碾压遍数要比正常碾压遍数多12次遍。 (10)、路基施工横坡不小于2%,且表面无坑洼现象。(11)、路基成型后,恢复中桩、边桩,进行纵断高程、压实度、宽度等指标自检,并整理好资料,上报监理工程师。(12)、经监理组抽检合格后方可进行下道工序施工。五、施工注意事项及质量控制要点(1)、石灰进场之前应该有石灰等级报告,进场之后要检测有效钙镁含量,确保石灰符合三级或三级以上标准。(2)、布灰前先要测土的含水量,看是否要布生灰。确保含水量均匀,布灰要均匀,翻晒时禁止留夹层,土颗粒保持在23cm。(3)、土场焖灰时间应在小时以上,确保石灰的利用率以及有效降低含水量、将土完全沙化。(4)、要将土颗粒完全粉碎,否则压实度难以满足要求。 (5)、尽量缩短二次掺灰至碾压结束的时间,每个作业段的长度不宜大于150米。六、 其他 经试验段检验,我项目部施工组织机构运行正常,管理、技术人员配备齐整,所施工人员按章操作,施工现场井然有序,各项检测指标均严格报验程序。质量保证措施、安全保证措施、环境保护、水土保持体系及保证措施、文明施工、文物保护保证体系和保证措施等体系及措施均能运转正常,为路基大面积填筑施工创造了良好的 准备工作和施工保障。

    注意事项

    本文(路基6%石灰土处理首件工程施工总结.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
