住宅小区综合改造工程施工组织设计辽宁屋面防水电缆施工雨季施工.doc
-
资源ID:954199
资源大小:355.50KB
全文页数:69页
- 资源格式: DOC
下载积分:10金币
友情提示
2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。
|
住宅小区综合改造工程施工组织设计辽宁屋面防水电缆施工雨季施工.doc

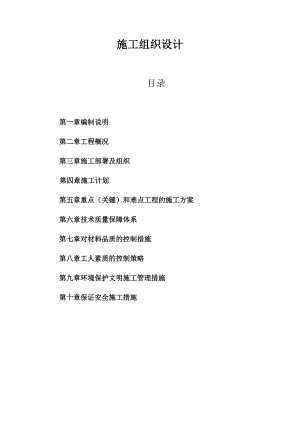

施工组织设计目录第一章编制说明第二章工程概况第三章施工部署及组织第四章施工计划第五章重点(关键)和难点工程的施工方案第六章技术质量保障体系第七章对材料品质的控制措施第八章工人素质的控制策略第九章环境保护文明施工管理措施第十章保证安全施工措施第一章编制说明一、综合说明我公司工程项目部认真研究招标文件及全套施工图,并在勘察了施工现场后为能取得工程的完美效果,召集项目领导班子和各专业施工班组带班成员,共同编写了此项施工组织设计。本施工组织设计是将来指导工程施工全过程各项活动的一个技术、组织、安全等各方面的综合性文件。我公司将派公司领导监管并将选派出具有丰富经验的优秀项目经理及项目经理部来承担本工程,全面负责工程的质量、进度、安全与文明施工。我公司完全接受招标文件规定。进场前做好施工前的准备工作,并完善深化设计。我们一定发挥本公司管理优势,配置足够的施工机械、设备、材料与劳动力,严格按照工程质量管理体系进行管理,确保本工程优质如期竣工。本施工组织设计的根本任务就是根据工程各部分的设计方案和招标清单要求。从人力、物力、空间等诸要素着手,在组织劳动力、专业协调、空间布置、材料供应和时间安排等方面,进行科学合理地部署,从而达到设计上精益求精,在时间上能保证速度快,工期短。在质量上巧夺天工,精度高。在经济上达到合理开支,降低成本。从而为本工程的目标“全优样板”奠定科学依据。二、编制依据1. 沈阳市旧弃管住宅区综合改造工程-某某年某某区弃管小区综合改造工程招标文件0614SY。2.勘察现场所了解的具体情况。3.中华人民共和国建筑法、建筑装饰行业标准以及其他有关法律、法规。4.国家现行的建筑装饰工程施工及验收规范。5.我公司企业标准和质量保证体系。6.我公司现有施工力量和技术装备情况。7.我公司合作技术力量和行业资源、专业厂商、材料供应商。8.我公司在其他类似工程施工中总结的经验。9.其他参考资料。三、施工工艺规范及技术标准1. 工程测量规范(GB50026-93)2. 地基与基础工程施工及验收规范(GBJ202-83)3. 砌体工程施工及验收规范(GB50203-98)4. 建筑装饰工程施工及验收规范(JBJ73-91)5. 建筑工程质量检验评定标准(JBJ301-88)6.电气装置安装工程施工及验收规范(GB502545025996)。7.建筑安装分项工程施工工艺规程(第二分册)(GBJ012696)8.本公司有关施工、施工质量、安全生产、技术管理等文件。9.建设单位提供的有关该工程施工图及有关技术规范文件。10.建设单位对该工程提出的施工工期,质量修改要求。四、编写原则本施工组织设计编写人员由项目领导班子和各专业施工班组带班人员组成,我们这些成员都将参与本项目的施工与管理。本施工组织设计将从实际出发,以实事求是的做法介绍本项目部在本工程实施过程中的实际工作流程,对各项工程的工艺做法和质量保证措施进行详细介绍,为日后的施工打下基础。第二章工程概况一、工程概况1.工程名称:某某年某某区弃管小区综合改造工程 标段;2.工程地点:3.建设单位:某某区住宅小区管理办公室;4.工程性质:原有小区修缮;5.施工面积:6.工期要求:按业主指定的开工之日起日历工期68d。7.工程内容:a.房屋本体修缮:外墙粉饰,屋面防水,台阶修缮,散水坡修缮,雨搭修缮。b.更换配电设置:电表箱维修,更换老化电缆。c.室内下水、庭院排水管线维修:更换室内下水管线,庭院排水管线更换,庭院排水管线疏通。d.安全防范措施:砌筑围墙,门卫室,安装大门。e.楼道清理美化:单元窗口恢复,单元门口恢复,楼梯扶手,楼道粉饰。f.完善配套设施:自行车库改造。g.景点:亭、廊、花坛、桌凳、健身器、庭院灯、电控箱。二、本工程施工特点和主要策略1.施工特点:(1)本工程工期要求紧,工程质量要求高。(2)工程占地面积大,施工用地狭窄,现场施工制作困难。(3)项目繁杂,材料品种多。(4)工种多,施工交叉作业频繁,给工程的管理带来较大的难度。2.针对此我项目部特制订如下十二条主要工作重点:(1)科学划分相对独立的施工工程段,每工程段管理清晰,化整为零,逐个击破。(2)成立设计技术组现场办公,负责深入设计的工作和指导现场施工。(3)利用监理公司的质量监理权威性加强质量管理。(4)利用承包土建单位资源为本工程服务。(5)利用专业厂商和专业施工队伍参与施工。(6)利用本集团公司资金为工人后勤生活提供保障。(7)对材料供应科学合理安排、既不影响进度又不占用大额资金。(8)集团公司提供充足的流动资金以应付业主进度款不能及时到位时,工程能依计划进行。(9)贮备充足的工人资源作后备力量,可以随时调用。(10)以图、表等书面形式向施工班组进行技术交底,并作详细解释,对工人进行安全文明施工和工程质量要求等岗前培训。严格执行现场巡查制度和现场技术员全过程监控重要工序施工的制度。(11)建立与质量标准挂钩的奖罚制度。管理人员分层分段管理,责任明确分区;奖罚分明,严格执行。(12)与各施工队共建成品保护制度,全场挂牌统一成品保护标志。3.工程目标a.工期目标:工程计划于2010年7月13日进场,进行前期施工准备工作和现场接受工作;计划于2010年7月15日开始管网、基础设施、小品工程全面展开施工;至2010年8月15日管网、基础设施基本完成,粉饰工作开始展开,整个工程在2010年9月20日全部竣工,总工期为68天。b.质量目标<1>、全面执行招标文件提出的质量和技术要求,按国家质量规范、市建委有关质量规定进行施工。本工程实行创优目标管理,确保工程达到国家质量验收标准的“优良”等级。<2>、若中标承建本工程,在工程竣工后的保修期内,将提供优质服务。即使保修期满后,也将提供满意服务。对工程质量负责到底,解除业主的后顾之忧。c.文明施工目标本工程文明施工的目标是确保达到“市文明工地”标准。d.安全施工目标:确保无伤亡事故;无机械设备事故和管线损坏事故;安全管理规范、内外业资料齐全,安全检查考评达总评分90分以上。第三章施工部署及组织一、施工总平面要求:1.工地办公室:如甲方提供办公地点,则办公室面积不变;如甲方不提供办公地点,项目经理部将自行搭建或租借办公地点。2.材料仓库:在施工现场预留材料堆放区,每个分项工程在材料堆放区自设仓库;另外,建立一个易燃物品专用仓库。3.生活设施:在现场附近配置工人食堂及公共厕所等临时公用设施。4.临时用电:施工现场所用电线应符合国标规范的铜芯电缆;应采用三相五线制、单相三线制;电源要从配电房送到工地电箱。5.施工用水:由甲方提供水源,且水源必须满足施工及消防用水的需要。二、施工准备工作计划:1.技术准备(1)组织各专业技术人员熟悉、审查施工图纸和有关的设计资料,对存在的问题通过洽商的形式解决。(2)精心编制施工组织设计,做好各项技术交底工作。(3)会同业主与监理对土建安装工程进行交接验收,以保证施工现场具备装修施工作业条件。(4)编制施工预算,由工程部组织预算人员及有关人员参加。(5)各种半成品加工的技术资料的准备和计划申请,由项目负责人组织有关人员参加。(6)新技术项目的实验、试制由技术部组织有关人员参加。(7)完成各类人员进场前教育和特殊工种人员上岗前培训和资格审查。2.协调好各方面的关系(1)明确项目部内部的职责分工、奖罚制度。(2)协调好装饰施工队伍和其他专业的关系,统一安排,使各专业之间互相配合,为顺利施工创造有利条件。(3)协调好与业主之间的关系,积极主动地想业主之所想,急业主之所急,与业主之间的合作关系是本工程施工合同全面履行的基础条件。(4)协调好与监理单位之间的关系,积极配合监理工程师对工程的控制。(5)协调好与周边单位如消防部门等的关系,为工程顺利进行提供保障。3.施工现场准备(1)根据业主或总包单位提供的“±0.00”测量基准,对照设计图纸进行现场的实测。(2)平整施工现场,施工临时用水、电接驳到位。对于需先进场的施工机具,进行安装和调试。(3)按照施工总平面图的布置,建造临时设施,为正式开工准备好生产、办公、生活和仓库等临时用房。(4)设置消防、保安设施,悬挂各种警示牌及规章制度。4.资源准备(1)管理资源:公司指派副总经理和总工程师,作为本工程总的管理和技术负责人,以便于在公司系统内及时为该项目进行人员调整和技术协调。公司办公室将为本工程提供后勤、行政保障;质量安全布将按照公司完善的质量保证体系对本工程进行质量控制和安全监管;施工管理部将负责对本项目经理部和整个施工过程的管理监督。(2)技术资源:公司现有技术人员48名,其中高级工程师3人,工程师6人,项目经理6人。根据本工程的需要,可以随时抽调有关人员进入现场。公司设计部在本项目中,负责对原设计在施工中发现的问题,提出修改和完善建议。(3)人力资源:公司现有技术工人300多人,工种齐全,特殊工种都经过专业培训考核,并持有政府有关主管部门签发的上岗证。他们从事装修行业多年,有着丰富的施工经验,曾参与过多项大中型装修工程,悟性高,技艺精良,可以随时调配,为本工程顺利实施提供人力保证。(4)物力资源:公司拥有多辆运汽车,施工机具等,根据本工程施工方案和进度计划,确定施工机具及设备的类型、数量和分批进场时间。四、组织机构根据本项目的重要性我公司决定由公司副总经理监管及各层次专业人士参加的装饰工程项目经理部,负责本项目施工及交付全过程的组织管理,确保工程的质量、工期、安全作业、文明施工等目标得以全面落实。现场组织管理机构图如下:项目管理体系:1. 项目经理:选派在业界工作十年以上并具有五年以上项目管理经验的资深工程专家任职。2. 项目副经理:选派在业界工作八年以上并具有三年以上项目管理经验领导任职。3. 技术负责人: 选派在业界工作十年以上并能通晓相关专业技术的项目管理经验的资深工程专家任职。4. 施工员:工程配备园林、市政专业工程师,相关专水、电业客串负责。各专业独立施工。5. 材料员:选派熟悉建筑材料市场,通晓工程材料性能、质量、价格信息。6. 安全员:持证上岗,具有五年以上项目安全管理经验。7. 设备员:具有五年以上项目设备管理经验。灵活调度,合理安排。8. 后勤员:选派爱岗敬业人员,保证后勤供应。9. 施工作业班组:公司成立十余年,是一支成熟的且具有丰富的工程施工经验的专业的队伍。五、工地管理制度1.劳动纪律(1)施工现场必须保持整洁,通畅。(2)严禁赤脚,穿高跟鞋进入施工现场。(3)严禁在施工现场大小便,倒垃圾扔杂物。2.保安制度(1)保安人员必须坚守工作岗位,尽忠职守,以身作则,带证上岗。(2)保安人员必须熟悉工地管理制度,密切注意发生或可能发生的违法乱纪章行为,并及时制止,向项目经理部汇报。(3)保安人员必须全天轮流值班,施工现场的材料未经项目经理批准,绝不允许任何人拿手出工地。(4)保安人员要经常查看现场,及时向项目经理汇报情况,认真做好文明施工。(5)当工人发生纠纷时,保安人员应立即调解制止六、组织施工主导思想以质量求生存,以信誉求发展,争创市优质工程。七、工序安排房屋本体修缮施工工艺流程水电设施施工工艺流程原则上“先里后外,先上后下,先湿作
