欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    住宅工程砌体工程施工方案.doc

    • 资源ID:954238       资源大小:76.50KB        全文页数:10页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    住宅工程砌体工程施工方案.doc

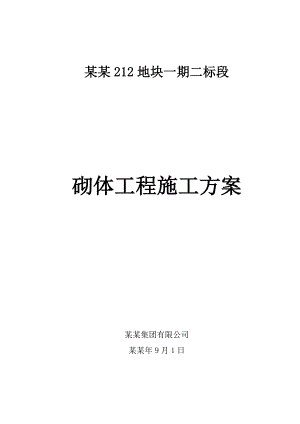

    某某212地块一期二标段砌体工程施工方案某某集团有限公司某某年9月1日目 录一、编制依据2二、工程概况2三、施工安排3四、施工准备34.1. 原材料准备34.2. 技术准备44.3. 机械设备准备4五、主要施工方法和技术措施45.1. 砌体工程的工作程序45.2. 填充墙砌筑要点55.3.工程质量保证措施65.4. 砌体工程质量标准6六、住宅工程砌体工程质量通病防治7七、控制裂缝对策8八、冬季施工措施8九、安全文明施工9 砌 体 工 程 施 工 方 案某某212地块一期住宅工程(二标段4#、5#、6#、11#楼及南侧人防地下车库)一、编制依据某某212地块一期住宅工程(二标段4#、5#、6#、11#楼及南侧人防地下车库)施工合同;    某某212地块一期住宅工程(二标段4#、5#、6#、11#楼及南侧人防地下车库)施工图纸及图纸会审记录及有关会议纪要;某某212地块一期住宅工程(二标段4#、5#、6#、11#楼及南侧人防地下车库)施工组织设计;主要规范标准:GB50300-2001  建筑工程施工质量验收统一标准    国家标准GB50203-2002 砌体工程施工质量验收规范 国家标准GB13544-2000    烧结多孔砖    国家标准GB/T21144-2007    混凝土实心砖    国家标准GB/T11968-1997    蒸压加气混凝土砌块    国家标准DGJ32/J29-2006 江苏省建筑安装工程施工技术操作规程 地方标准DGJ32/J16-2005 住宅工程质量通病控制标准 地方标准苏G02-2004 建筑物抗震构造详图 地方标准二、工程概况4#、6#楼建筑设计概况:±0.000相当于国家85高程3.450m,建筑面积均为10447.73,地下1层地上27层,层高2.9m,建筑总高83.600m;结构形式为现浇剪力墙结构。5#楼建筑设计概况:±0.000相当于国家85高程3.450m,建筑面积10027.75,地下1层地上24层,层高2.9m,建筑总高74.8m;结构形式为现浇剪力墙结构。11#楼建筑设计概况:±0.000相当于国家85高程3.450m,建筑面积24108.4,地下1层地上30层,层高2.9m,建筑总高92.6m;结构形式为现浇剪力墙结构。南侧人防地下车库建筑设计概况:±0.000相当于国家85高程3.450m,建筑面积16668,地下1层,层高3.84.2m。结构形式为现浇框架剪力墙结构。砌体部分设计要求为:1、砂浆:除注明者外,±0.000以下与室外土壤直接接触部分用M10水泥砂浆,地下室内及±0.000以上用M5.0混合砂浆;2、砌块:除注明者外,±0.000以下与室外土壤直接接触部分用MU15混凝土实心砌块,地下室内及±0.000以上外围维护墙用MU10烧结多孔砖;厨房、卫生间隔墙用MU10混凝土实心砌块,最大干容重20N/m3;其它内填充墙用加气混凝土砌块(强度等级不小于A3.0),最大干容重不大于6kN/m3。人防地下车库砌体部分设计要求为200厚混凝土砌块,M5混合砂浆。三、施工安排 本工程总进度控制计划安排773天,计划开工日期为某某年3月30日,2013年4月20日完成分户验收。其中,4#、6#、11#房某某年9月30日地下室结构完; 2012年8月20日主体结构验收完成。5#房某某年6月30日地下室结构完; 2012年4月20日主体结构验收完成,2012年9月15日完成分户验收。四、施工准备4.1. 原材料准备4.1. 1砌筑砂浆水泥进场使用前,应分批对其强度、安定性进行复验。检验批应以同一生产厂家、同一编号为一批。当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。不同品种的水泥,不得混合使用。砂浆用砂不得含有有害杂物。砂浆用砂的含泥量应满足下列要求:1. 对水泥砂浆和强度等级不小于M5 的水泥混合砂浆,不应超过5;2. 对强度等级小于M5 的水泥混合砂浆,不应超过10%;3. 人工砂、山砂及特细砂,应经试配能满足砌筑砂浆技术条件要求。配制水泥石灰砂浆时,不得采用脱水硬化的石灰膏。消石灰粉不得直接使用于砌筑砂浆中。拌制砂浆用水、水质应符合国家现行标准混凝土拌合用水标准JGJ63 的规定。砌筑砂浆应通过提前送检测中心试配确定配合比。当砌筑砂浆的组成材料有变更时,其配合比应重新确定。凡在砂浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后,方可使用。有机塑化剂应有砌体强度的型式检验报告。砂浆现场拌制时,各组分材料应采用重量计量。砌筑砂浆应采用机械搅拌,自投料完算起,搅拌时间应符合下列规定:1. 水泥砂浆和水泥混合砂浆不得少于2min;2. 水泥粉煤灰砂浆和掺用外加剂的砂浆不得少于3min;3. 掺用有机塑化剂的砂浆,应为35min。砂浆应随拌随用,水泥砂浆和水泥混合砂浆应分别在3h 和4h 内使用完毕;当施工期间最高气温超过30时,应分别在拌成后2h 和3h 内使用完毕。(对掺用缓凝剂的砂浆,其使用时间可根据具体情况延长)。同一验收批砂浆试块抗压强度平均值必须大于或等于设计强度等级所对应的立方体抗压强度;同一验收批砂浆试块抗压强度的最小一组平均值必须大于或等于设计强度等级所对应的立方体抗压强度的0.75 倍。抽检数量:每一检验批且不超过250m3 砌体的各种类型及强度等级的砌筑砂浆,每台搅拌机应至少抽检一次。检验方法:在砂浆搅拌机出料口随机取样制作砂浆试块(同盘砂浆只应制作一组试块),最后检查试块强度试验报告单。4.1.2砌块烧结多孔砖按GB13544-2000表2、表3标准要求进行外观质量检查验收,每5万块为1个验收批,见证抽样送检复试。加气混凝土砌块按GB/T11968-1997 表2标准要求进行外观质量检查验收,每1万块为1个验收批,见证抽样送检复试。混凝土实心砌块按GB/T21144-2007表1、表2 标准要求进外观质量检查行验收,每10万块为1个验收批,见证抽样送检复试。4.2. 技术准备4.2.1认真组织工程技术人员深入学习、理解施工图纸,与设计和建设单位进行图纸会审,尽量把技术问题在开工前提出,并以设计变更、洽商的形式解决,确保施工顺利进行。4.2.2对工人和管理人员分别组织进行有重点的专项技术培训,深入学习施工规范,领会质量保证措施,作好技术准备。4.2.3根据本工程图纸需要,准备齐全各专业所需施工规范、规程、图集等,施工技术资料采用计算机进行管理,配备专用管理软件。4.2.4砂浆强度等级:±0.000以下与室外土壤直接接触部分用M10水泥砂浆,地下室内及±0.000以上用M5.0混合砂浆;砌块强度等级:±0.000以下与室外土壤直接接触部分用MU15混凝土实心砌块,地下室内及±0.000以上外围维护墙用MU10烧结多孔砖;厨房、卫生间隔墙用MU10混凝土实心砌块,最大干容重20N/m3;其它内填充墙用加气混凝土砌块(强度等级不小于A3.0),最大干容重不大于6kN/m3。4.3. 机械设备准备机械设备应用一览表序号设备名称型号数量1搅拌机    350型 4台2砂浆试模5套3磅秤4台五、主要施工方法和技术措施5.1. 砌体工程的工作程序楼面清理通过验收抄平放线浇筑混凝土导墙安装拉结筋摆砖样立皮数杆砌砖清理抄平:砌筑前应在各楼面上定出标高,使各段墙体标高符合设计要求。放线:清扫出结构施工时的轴线,根据施工图纸标注打出砖墙轴线及宽度线,并分出门窗洞口位置线。外门窗部位放线时必须注意立面上下一致,左右、内外拉通。浇筑混凝土导墙:按照定位线,将导墙位置的基层混凝土表面杂物、浮浆清理干净,提前浇水冲洗并使混凝土保持湿润但不得有明水;混凝土浇筑前先用去石水泥砂浆接浆;混凝土要振捣密实,表面平整;混凝土要随用随进,不得将凝固的混凝土搅拌后重新使用。安装拉结筋:按水平线和砌块模数完成拉结筋安装工作,混凝土墙柱与砌筑墙体相连时沿混凝土墙柱高设拉结筋26600,拉结筋采用植筋法施工:在砼墙柱与砌体交接部位用冲击钻钻孔,孔深度不小于8cm,孔洞清理干净,再植入6钢筋。达到养生时间后及时进行拉拔试验。摆砖样:开始砌筑前先要进行摆砖样,排出灰缝宽度,摆砖时应注意门窗洞口位置、砖剁等对灰缝的影响。同时要考虑窗间墙的组砌方法以及七分砖、半砖等的位置,使各皮砖的竖缝相互错开。在同一墙面上各部位的组砌方法应统一,并使上下一致。立皮数杆:在砌筑前要立皮数杆,皮数杆上划有砖的厚度、灰缝厚度、门窗洞口过梁等构件位置。立皮数杆时要根据水平点来控制,使皮数杆下的楼地面标高一致。砌砖:砖砌筑中宜采用“三一”砌法,砌块工程当采用铺浆法砌筑时,铺浆长度不应超过500mm。在砌筑中严格控制砖墙灰缝厚度和砂浆饱满度。砌筑过程中应一皮一吊一靠,把砌筑误差消灭在操作过程中。清理:在每天的砌体完成后,应进行墙面和落地灰的清理,保持文明工地的形象。5.2. 填充墙砌筑要点5.2.1、砌体填充墙应沿框架柱、混凝土剪力墙全高每隔500mm左右(配合砌体皮数)设置26的拉筋,末端应有90°弯钩,拉筋伸入墙内的长度不小于墙长的1/5,而且不小于700mm。5.2.2、砌体填充墙长度大于5米时,墙顶与梁板宜设61000钢筋拉接。墙长大于层高的2倍时,在门洞边或纵横墙交接处设置钢筋混凝土构造柱,配筋为412,6200。5.2.3、当过梁或圈梁的一端支承在柱或混凝土墙上时,应在柱、墙内预留相应的插筋,待砌砖墙时现浇。5.2.4、按砌块每皮高度制作皮数杆,并竖立于墙的两端,两相对皮数杆之间拉准线,在砌筑位置放出墙身边线。5.2.5、砌筑时,加气混凝土等砌块的龄期不应小于28天。多孔砖应在砌筑前提前12天浇水湿润;加气混凝土砌块砌筑时,应向砌筑面适量浇水。5.2.6、不同于密度和强度等级的加气混凝土不应混砌。加气混凝土砌块、多孔砖、混凝土实心砖也不得与其他砖、砌块混砌。5.2.7、灰缝应横平竖直,砂浆饱满。多孔砖、混凝土实心砖的砌体灰缝应为812mm。蒸压加气混凝土砌块砌体的水平灰缝厚度及竖向灰缝宽度分别宜为15mm和20mm。5.2.8、砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。砌块墙的T字交接外,应使横墙砌块隔皮端面露头;切锯砌块应使用专用工具,不得用斧或瓦刀任意砍劈;加气混凝土砌块墙每天砌筑高度不宜超过1.8m。5.2.9、填充墙砌至接近梁、板底时,应留一定空隙,待填充墙砌筑完并应至少间隔7天后,在将其补砌挤紧。补砌工作宜按楼层从上到下。5.2.10、构造柱与墙体的连接处应砌成马牙槎,马牙槎应先退后进,预留的拉结钢筋应位置正确,施工中不得任意弯折。5.2.11、构造柱浇灌混凝土前,必须将砌体留槎部位和模板浇水湿润,将模板内的落地灰、砖渣和其他杂物清理干净,并在结合面处注入适量与构造柱混凝土相同的去石水泥砂浆。振捣时,应避免触碰墙体,严禁通过墙体传震。5.3.工程质量保证措施5.3.1砌块的品种、

    注意事项

    本文(住宅工程砌体工程施工方案.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
