欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    住宅楼工程挡土墙施工方案#海南#重力式挡土墙.doc

    • 资源ID:954567       资源大小:310.07KB        全文页数:56页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    住宅楼工程挡土墙施工方案#海南#重力式挡土墙.doc

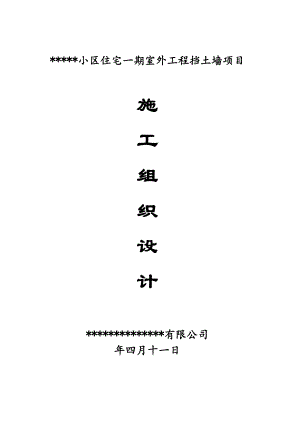

    *小区住宅一期室外工程挡土墙项目施工组织设计*有限公司年四月十一日目 录一、 编制说明二、 编制依据及原则三、 工程管理目标四、 工程概况五、 设备、人员动员周期及材料组织供应六、 施工准备及临时设施七、 施工组织机构的建立八、 施工计划九、 施工方法十、 工程质量保证措施十一、 安全保证措施十二、 文明施工,加强环保十三、 施工进度保证措施十四、 雨季施工技术措施十五、 施工现场平面布置一、 编制说明在编制本标的工程施工组织设计的过程中,我们仔细阅读了施工图纸。在认真阅读和充分理解设计意图的基础上,结合我公司的施工经验,根据施工场地状况,以信守合同、确保质量工期、安全文明生产、持续注重环保、合理控制工程造价为指导思想,经过细心研究形成了本施工组织设计主要内容,其中阐述了本工程实施时的施工设备、施工计划安排、施工技术方案、施工组织实施方法及顺序,确保工程质量和工期的主要措施,以及安全、文明、环境保护措施。在编制过程中,择优选择施工方案,做到科学合理、经济方便,为工程施工统筹安排提供技术支持。二、 编制依据及原则 21编制依据1、设计图纸及有关参考资料。2、我公司的施工现场考察及先前的有关经验。3、部颁建筑地基基础设计规范、建筑地基处理技术规范、混凝土结构设计规范、建筑边坡工程技术规范及现行国家和海南省相关标准及规范。22编制原则1、根据工程特点、自然条件及工期要求,在确保工程质量与施工安全的前提下,采用科学合理的施工作业方法,筹划人力安排,调配所需的机械设备,以满足施工生产的需要,确保人力、物力充分发挥作用,使绩效最大化。2、详细辨别各分项工程之间的施工顺序和相互制约关系,认真研究,统筹安排,理清控制因素与被控制因素,形成连贯合理的施工工艺流程。3、对施工的重点工序和难点工序进行科学分析、采用成熟的施工技术和经验,做到切实可行、合理经济。4、根据各级政府部门质量、安全、文明施工、环境保护要求,建立各项保证体系前制定完善的保证措施,确保施工生产各项管理目标的顺利实现。5、充分利用我公司人力资源、机具设备、可动员资源以及工程区域内可利用的社会资源。三、工程管理目标质量目标:工程验收合格率100%,合同履约率达100%。工期目标:60日历天安全目标:执行国家颁布的各种施工安全规程,杜绝伤亡、重大交通、火灾、机损等事故。环境目标:保护环境,文明施工。根据国家有关政策,保护好沿线自然生态环境,灭尘降噪,减少污染。挂牌上岗、文明施工。四、工程概况41工程设计概况1、*小区住宅一期室外工程挡土墙项目,是*小区住宅一期工程非常重要的一项分项工程。本工程标段挡土墙采用重力式挡土墙,毛石强度等级不低于MU30,用M7.5水泥砂浆砌筑,砌体自重必须达到22KN/m3,毛石混凝土的毛石掺入量不大于总体积的30%。本工程选用的毛石要求无风化,无裂纹,中部最小厚度不小于200mm。2、挡土墙墙高超过3米时,挡土墙基础采用扩展基础,混凝土强度等级为C25,保护层厚度为40mm,扩展基础设垫层,用C10级混凝土,厚度为100mm,每边宽出100mm。42防水及排水措施1、挡土墙每间隔10m20m设置一道变形缝(或伸缩缝)。当墙身高度不一,墙后荷载变化较大或地基条件较差时,应采用较小的变形缝分隔。2、变形缝宽度为2030mm,缝内沿墙的内、外、顶三边填塞沥青麻筋或涂沥青木板,塞入深度不宜小于200mm。3、泄水孔孔径100mm,间距2.5m,按梅花形布置,泄水孔向外坡度为5%,最低一排泄水孔应高出地面不小于200mm,且应保持直通无阻。43工程范围及规模本项目装置区域范围内的挡土墙施工将结合地形,根据地质报告及埋深构造,采用重力式式挡土墙,确定挡土墙的基槽开挖的深度和放坡,并最大限度减少土石方工程量。44工程主要特点1、本工程土石方量大,施工作业面长,工期短,且各段分段施工采用不同类型的挡土墙施工。2、施工时要充分考虑在施工过程中对相邻单位生产和场平施工单位的影响,做好安全防范措施。3、本工程挡土墙分为重力式毛石混凝土挡土墙。4、施工时需组织好基槽开挖、堆放、运输、工程测量等作业,做到安全文明施工。5、在挡土墙施工过程中要与场平施工单位密切配合,确保挡土墙后填料对称、均匀回填和场平回填质量。五、设备、人员动员周期及材料组织供应51  人员、设备动员周期1、我司有成套的施工设备,有丰富的工程施工经验,拥有各类工程技术人员、施工管理人员和熟练的机械操作手和熟练的劳工队伍。在签署合同协议后在业主规定的进场时间内 ,组织人员、施工机械及设备进场并展开作业。进场后主要工作是清理现场、接通施工点的水电、通讯,安装机械、搭建临时房屋、水池、作好混凝土、砂浆施工配合比等。2、各种专用设备、材料进场采用汽车运输的方式进行,并安装、调试完毕,能及时投入生产使用。3、在施工设备进场的同时,组织所有进入该项目的工程技术人员和工程管理人员分批进入施工现场,开始项目经理部的筹建工作。4、人员安排表序     号人   员人     数备     注1管理人员82技术人员63施工人员5052  技术准备人员进场后立即开展技术准备工作,技术准备工作分为内业准备工作和外业准备工作。1、内业准备1)、审核、分析设计图纸,提供实施性施工图纸。2)、临时工程的设计与施工,包括料场建设、临时用房修建、临时施工便道的修建等。3)、编写实施性施工组织设计,对施工具体人员安排、机械设备配备、场地布置、施工工序、施工进度都做具体周密的说明。4)、编制质量计划,落实质量管理体系、提出质量管理标准、明确保障措施。5)、编制施工工艺标准及保证措施,一切要以技术规范、设计图纸为准则。6)、制定技术管理办法和实施细则,尽量作到细而准。7)、进行岗前培训,着重培训员工的岗位职业技能、工程质量意识、安全生产意识。2、外业准备       1)、搭建项目部办公和生活用房。       2)、平整临时场地,清理施工现场。3)、测量控制体系的建立。4)、各类实验仪器的配备。5)、各类施工设备的安装和调试。53材料组织供应1、水泥:拟采用水泥厂生产的合格水泥进行施工,用汽车运至施工现场。2、钢材(钢筋)拟就近购买,用汽车运至施工现场。3、碎石、砂:拟从附近各料场购买,用汽车运至施工现场。 其余小型材料就近组织购买,运抵施工现场。六、施工准备及临时设施61临时房屋设施项目经理部准备在现场附近自建办公房。以方便与业主、监理、当地政府等联系。62水、电设施1、施工用电A、施工用电总体布置a、根据本工程特点,施工用电平面和立面分开布置。b、施工临时用电已接通。在业主提供总电源上设总计量表。c、临时用电采用TNS系统,在现场临时配电房总箱内引出多路输电电缆,每路分别接到分配电箱,生活照明用电电箱从分配电箱电源侧引出。d、生产供电线分为两路:一路连接大型机械专用电箱,另一路供应各现场施工用电,单位工程设电箱二只。 e、生活供电线路为施工现场照明办公室用电及其它用电。f、为方便夜间管理,在生产区域现场四周布置若干照明灯。B、临时供电系统安全措施本工程施工现场用电贯彻执行“安全第一,预防为主”的方针,确保在施工现场用电中的人身安全和设备安全,并使施工现场供用电设施的设计、施工、运行及维护做到安全可靠。a、总配电箱的位置选择符合下列要求:1)靠近电源,便于线路引入和引出;2)保证不受冲浸,不积水,地面排水坡度不小于0.5%。b、埋设电缆线路:1)埋设电缆线路的沟槽采用砖砌,深度0.20.7m,沟底铺砂100厚;2)在同一内档距内,一根导线的接头不得多于1个,同一条线路在同一档内接头不应超过2个。c、接地保护 1)大型机械设备的金属外壳采取可靠的接地保护。2)电器设备的工作零线与保护接地线必须分开,保护零线上严禁设开关或熔断器。3)用电设备接地线采用并联接地方式,严禁串联接地或接入零线。4)接地线采用焊接、压接、螺栓连接或其它可靠方法连接,严禁缠绕或勾挂连接。d、防雷保护施工现场的外脚手架均加装防雷保护装置。e、电箱和开关箱1)配电箱和开关箱必须安装牢固;2)地面上所设的配电箱和开关箱,位置需要高出地面,附近不可堆杂物;3)配电箱和开关箱的进线口和出线口设于侧面或底面,电源引出线设防水弯头;4)照明和动力合用同一配电箱时,分别配闸刀。f、熔断器和插座1)熔断器和插座规格应满足被保护的线路所需的要求,严禁使用不合格熔断器,严禁使用铜丝代替熔丝。2)熔体熔断后,必须查找原因,经检查无误后方可更换,装好后方可送电。3)插销和插座必须配套使用。g、移动式电动工具和手持式电动工具1)长期停用或新领的移动式电动工具和手持式电动工具在使用以前进行检查是否有漏电情况发生;2)使用的移动式电动工具当采用插座连接时,插座插头应无损伤、无裂纹,且绝缘良好;3)使用的移动式电动工具,人员因故离开现场暂停工作或突然停电时,应拉开电源;4)使用的移动式电动工具加装高灵敏性漏电保护装置;5)使用的移动式电动工具,其缆线应按电器规格和使用环境要求选用,电缆避开热源,不得在地上拖拉。h、电焊机1)电焊机按区域或楼层集中布置;2)室外电焊机设置在干燥场所,并设遮棚;3)电焊机的裸露导电部分和转动部分加装安全护罩;4)电焊把钳绝缘必须良好;5)电焊机二次引出线长度不宜大于30m。j、照明1)照明线路布置整齐,位置相对固定;2)室内固定式照明灯具高度不得小于2.5m,室外安装的照明灯具不得低于3m。安装在露天工作场所的照明灯具选用防水性灯头;3)室内照明线均分开固定于绝缘子上,穿墙线设绝缘套管;4)照明线路不得接触潮湿地面,不得接近热源和直接挂于金属勾上;5)照明灯具与易燃物之间,按规定保持一定的安全距离,当间距不够时,采取有效的隔离措施。2、施工用水A、施工给水布置a、根据业主提供的水源,由我公司装上水表,现场四周敷设水管暗道,并形成环网。b、施工用水在平面上和立面上分开布置,在平面上沿施工场地周边布置DN100水管。消防用水及施工用水分开考虑。C、临时给水系统说明1)供水方式采用水泵,由市政直接引水。2)每标段预留一处供水口,使用中按区域要求引支管至各用水点。3)室外设置多处用水点(可根据需要增设),以确保各种设备清洗用水。B、现场施工排水方案a、平面排水布置在施工场地周围布置环形排水沟,盖板采用25钢筋电焊制成。在场地内设置沉淀池,场地污废水经沉淀后方能排入市政下水道,沉淀池派人定时清理。大门口设置洗车台,保证出场车辆整洁。b、施工消防工程布置施工消防系统单独布置,按标准化工地的要求,在各个消防关键部位,安放一定数量的灭火器,定人照管,定期更换灭火剂,保证灭火器的完好。2、生产、生活用电由规范要求接到施工现场3、混凝土拌和场在场区内临时平整场地做混凝土搅拌场。4、交通、通讯项目经理部使用手机,以便于和业主、监理及当地政府保持联系。每个施工班组用手机与经理部保持联系,协调工作,保持项目部与施工班组统一指挥、协调。充分利用电脑、电子信箱,与外界进行信息交换与沟通,获取对本项目有用的信息。项目部

    注意事项

    本文(住宅楼工程挡土墙施工方案#海南#重力式挡土墙.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
