欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    倒置式保温防水坡屋面施工工法.doc

    • 资源ID:955174       资源大小:275KB        全文页数:15页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    倒置式保温防水坡屋面施工工法.doc

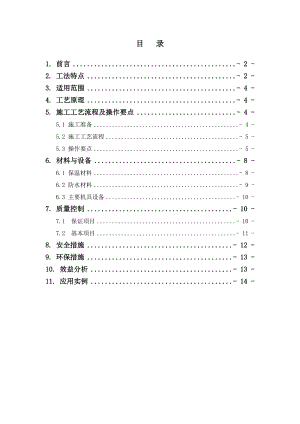

    目 录1. 前言- 2 -2. 工法特点- 2 -3. 适用范围- 4 -4. 工艺原理- 4 -5. 施工工艺流程及操作要点- 4 -5.1 施工准备- 4 -5.2 施工工艺流程- 5 -5.3 操作要点- 5 -6. 材料与设备- 8 -6.1 保温材料- 8 -6.2 防水材料- 9 -6.3 主要机具设备- 10 -7. 质量控制- 10 -7.1 保证项目- 10 -7.2 基本项目- 11 -8. 安全措施- 12 -9. 环保措施- 13 -10. 效益分析- 13 -11. 应用实例- 14 -倒置式保温防水坡屋面施工工法*建筑工程公司 编写人员(5人)1. 前言 倒置式保温防水坡屋面施工是一种新型的节能型保温防水坡屋面施工。经过近几年的实践总结,其施工工艺操作方法已基本成熟,自2007年开始,通过几个工程的实际应用,获得了较好的技术经济效果和社会效益。2. 工法特点 2.1 保温层施工方便性:施工简易,质轻、好搬,易切割,施工期短,成本降低。 2.2 防水层日后维修性:方便,只要移开保温层即可。2.3 施工队专业性:不需要专业训练,施工极为简易,人人都会。2.4 施工气候:无特别要求,甚至雨天也可施工。2.5 保温层在上面,防水层在下面,施工完后相互起到保护作用。2.6 倒置式保温防水坡屋面构造如下图2.6-1、2.6-2图2.61 平面图图2.62 AA剖面图3. 适用范围 适用于仿古建筑、别墅和工业与民用建筑的坡屋面施工。 4. 工艺原理 工艺原理是:施工时,将防水层置于保温层下,使防水层不直接接触大气,避免阳光、紫外线、臭氧的老化,减少了高温、低温对防水层的作用,延缓了防水层的老化。同时,在上层保温层的覆盖下,也避免了防水层受穿刺和外力直接损害,这样施工的防水层的寿命要长好几倍。防水层施工直接用刷子、滚筒、泥刀或喷涂方式直接进行,保温层施工时,屋面坡度26º采用胶粘剂粘贴,屋面坡度>26º采用铁钉固定,保温板与保温板的接缝处理同平屋面的处理方法。5. 施工工艺流程及操作要点 5.1 施工准备 5.1.1 技术准备 施工前应按施工方案和技术规程对操作者进行技术交底并下达作业指导书。做好防水施工的技术资料和施工过程中的检验记录。 5.1.2 材料准备 材料的质量、技术性能必须符合设计要求和施工验收规范的规定。所有材料要有材料准用证、出厂合格证、质量检测报告,防伪标志,材料进厂后要抽样检验,复试合格后方可使用。 5.1.3 结构基层 1、防水基层不得有积水等现象,如有凹凸不平,脚印等缺陷,必须进行处理,合格后方可进行防水层施工。2、基层面要平整,用2m直尺检查,直尺与基层间隙不应超过5mm空隙。 5.2 施工工艺流程5.2.1 工艺流程 倒置式保温防水坡屋面施工工艺流程如下图5.2.1  基层清理检查、工具准备、材料检验节点增强处理防水层施工淋水试验防水层检查保温层铺贴保温层检查现场清理保护层施工质量验收图5.2.1  倒置式保温防水坡屋面施工工艺流程5.3 操作要点5.3.1 防水层施工屋面结构封顶后,先将屋面清理干净同时将屋面突起点做适当整平,为防水层施工做准备。如有结构找坡则找坡完成后再整理屋面。1、涂料配制(1)配料称量必须准确,每次称量误差不得超过±5%。配比:柔韧性11(I)防水浆料配比:25kg粉料+18kg乳液+01kg清水,将乳液倒入容器中,然后慢慢加入粉料,电动搅拌成均匀无颗粒的胶浆,放置35分钟再搅拌一次即可使用,使用过程中保持间歇性搅拌以保证胶浆混合均匀。(2)按比例、按顺序先将添加剂倒入容器,然后倒入粉料,并同时采用电动搅拌钻搅拌,充分搅拌至无沉淀的膏状。判断是否均匀标准:浆料没有生粉团达到均匀。(3)拌匀后需放置35分钟,再搅拌一下才能使用。(4)操作过程中应保持间断性的搅拌,以防止沉淀。2、基层的处理准备基层检查合格后,应进行清扫表面浮灰、灰砂及砂砾疙瘩,润湿后再进行下一道工序施工。3、增强层和节点处理 增强层主要针对施工部位的薄弱环节,即是容易造成渗漏的部位。采取加强处理,提高防水安全性能,保证防水效果。(1)对阴角、管口等薄弱部位,应增加涂刷K11柔韧性防水浆料-型12遍,宽度按设计或规范要求。(2)需铺设胎体增强材料部位,应待增强涂层干燥后,再铺胎体材料。4、涂料的涂刷施工(1)用毛刷将胶浆涂刷于基面上,视施工要求厚度分23次施工,间隔施工时间为24小时,并沿相互垂直方向涂刷,确保不漏刷,单次施工厚度不超过0.6mm。(2)施工时,每四人为一组,一人专职称量和配料,其余三个涂刷防水层,涂刷应从最低处开始。(3)按照一次搅拌的数量和一次涂刷的厚度要求,对施工面进行划分,控制每次搅拌的材料在该面积上用完,以保证涂层厚度的准确性。(4)涂刮施工时,将拌匀的涂料按用量均匀地倒在基面上,用刷子将它刮匀。(5)当第一遍涂层干固能上人进行第二遍施工前,施工班长或质量员应逐处细致检查涂刮质量,检查是否漏涂,有漏涂的,应及时补上。(6)待初步干固后,应采用喷雾状的形式进行淋水养护,以达到最佳效果。(7)雨、雪和大风天不得施工,雾天须待露水收干后再施工,施工两小时内不得下雨,如施工时遇雨应采取防雨措施。(8)防水施工完成24小时后可进行表面砂浆保护层的施工,在K11防水层上作保护层时,应使之粘结牢固。5.3.2 保温层施工 防水层施工完后对防水层做检查确认无异开始铺设挤塑保温板。挤塑保温板可以直接干铺或用专用粘结剂粘贴,挤塑板采用成品干粉状胶粘剂粘贴。挤塑保温板本身膨胀性极低,基本上不需要留伸缩缝,直接板接板铺设。遇到屋突处将挤塑保温板做适当切割后铺设。一般而言挤塑保温板与防水层之间不需要做任何贴合处理,如果为了避免挤塑保温板在后续施工过程中发生走位影响整体施工,可以使用粘接剂将挤塑保温板与防水层做个假性贴合,粘贴只需配合挤塑保温板大小在防水层上点粘或圈涂不需全面涂饰。 挤塑保温板接缝处可采用平缝也可采用企口缝,接缝处灌入密封材料以连成整体。 6. 材料与设备 6.1 保温材料 保温材料选用高热绝缘系数、低吸水率的新型材料聚苯乙烯挤塑板。6.1.1聚苯乙烯挤塑板技术数据见表6.1.1。 表6.1.1 聚苯乙烯挤塑板技术数据试验项目性能指标吸水量/(g/m2),浸水24h500抗冲击强度/J普通型(P型)3.0加强型(Q型)10.0抗风压值(kpa)不小于工程项目的风荷载设计值耐冻融表面无裂纹、空鼓、起泡、剥离现象m2.h流密度/g/(m2.h)0.85不透水性试样防护层内侧无水渗透耐候性表面无裂纹、粉化、剥落现象m.K数/W/(m.K)0.041表观密度/(kg/m3)二层及以上饰面18.0-22.0首层饰面20.0-22.0垂直于板面方向的抗拉强度/MPa0.10尺寸稳定性0.306.1.2 胶粘剂性能指标:(粘接层)要求为成品干粉状胶粘剂。采用条粘接法施工,点粘面积40%。胶粘剂性能指标见表6.1.2。表6.1.2 胶粘剂性能指标试验项目性能指标拉伸粘接强度/MPa(与水泥砂浆)原强度0.6耐水0.4拉伸粘接强度/MPa(与膨胀聚苯板)原强度0.10破坏界面在聚苯板上耐水0.10破坏界面在聚苯板上可操作时间/h1.54.06.1.3 挤塑板允许偏差挤塑板为阻燃型。其允许偏差如表6.1.3表6.1.3 挤塑板允许偏差试验项目允许偏差厚度/mm50mm±1.550mm±2.0长度/mm±2.0宽度/mm±1.0对角线差/mm±3.0板边平直/mm±2.0板面平整度/mm±1.06.2 防水材料 保温防水坡屋面防水层选用K11柔韧性防水浆料-型,K11柔韧性防水浆料-型技术数据如下表6.2。表6.2 K11柔韧性防水浆料-型材料技术数据序号检验项目单位标准要求1固体含量%652表干时间h43实干时间H84不透水性(0.3MPa,30min)/不透水5潮湿基面粘结强度MPa0.56断裂时的延伸率 %2007抗拉强度(MPa)1.2备注:执行标准JC/T894-20016.3 主要机具设备 主要机具设备如表6.3表63 主要机具设备表名 称规格用 途量称50kg称量电动搅拌器手持搅拌材料搅拌桶搅拌材料小桶盛料毛刷47寸涂刷扫把清理基面7. 质量控制 7.1 保证项目 7.1.1 坡屋面防水工程竣工检查验收时,必须提供有关防水涂料及其辅助材料主要技术性能的测试报告或其它有关质量的证明文件。7.1.2 防水层表面必须平整不允许有空鼓、起泡、皱折、翘边、脱层或滑移等缺陷。7.1.3 所有坡屋面工程的施工,均应按照屋面工程技术规范GB50345-2004、屋面工程质量验收规范GB50207-2002以及国家有关规定和规程进行施工。7.1.4 防水涂料和胎体增强材料必须符合设计要求。  检验方法:检查出厂合格证、质量检验报告和现场抽样复验报告。 7.1.5 涂料防水层在天沟、檐沟、檐口、变形缝处的防水构造必须符合设计要求。 检验方法:观察检查和检查隐蔽工程验收记录。 7.1.6保温材料的强度、表观密度、导热系数和含水率以及配合比,必须符合设计要求和施工规范规定。 7.2 基本项目7.2.1 涂料防水层的平均厚度应符合设计要求,最小厚度不应小于设计厚度的80。   检验方法:针测法或取样量测。 7.2.2 涂料防水层与基层应粘结牢固,表面平整,涂刷均匀,无流淌、皱折、鼓泡、露胎体和翘边等缺陷。  检验方法:观察检查。 7.2.3 涂料防水层上的撒布材料或浅色涂料保护层应铺撒或涂刷均匀,粘结牢固;水泥砂浆、块材或细石混凝土保护层与涂膜防水层间应设置隔离层。   检验方法:观察检查。 7.2.4 K11柔韧性防水浆料-型施工质量控制如下表7.2.4表7.2.4 K11柔韧性防水浆料-型施工质量控制序号检验项目单位标准要求施工结果1固体含量%65742表干时间h413实干时间H844不透水性(0.3MPa,30min)/不透水试样均不透水5基层粘结强度MPa0.51.26断裂时的延伸率 %2002107抗拉强度(MPa)1.2157.2.5松散的保温材料:分层铺设,压实适当,表面平整,找坡正确。7.2.6板状保温材料,应紧贴基层

    注意事项

    本文(倒置式保温防水坡屋面施工工法.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
