欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    问题归纳及修缮方案.docx

    • 资源ID:98488       资源大小:660.18KB        全文页数:8页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    问题归纳及修缮方案.docx

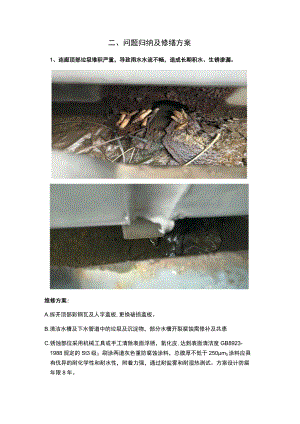

    二、问题归纳及修缮方案1、连廊顶部垃圾堆积严重,导致雨水水流不畅,造成长期积水、生锈渗漏。维修方案:A.拆开顶部彩钢瓦及人字盖板,更换破损盖板。B.清洁水槽及下水管道中的垃圾及沉淀物,部分水槽开裂腐蚀需修补及共患C.锈蚀部位采用机械工具或手工清除表面浮锈,氧化皮,达到表面清洁度GB8923-1988规定的St3级;刷涂两道灰色重防腐蚀涂料,总膜厚不低于250m0涂料应具有优异的耐化学性和耐水性,附着力强,通过耐盐雾和耐湿热测试。方案设计防腐年限8年。2、连廊顶部隔热夹心板钉孔位置扩大,部分自攻螺丝断裂丢失,夹芯板中间人字盖板损坏撕裂。维修方案:A.重新加固隔热夹心彩钢瓦,加固时用不锈钢自攻螺丝,固定好后打上耐高温结构胶进行密封防水。B.部分彩钢瓦损坏需要更换,更换成国标夹心彩钢瓦。C.中间人字搭接压板螺栓孔位置基本都撕裂,需按照原来尺寸更换,更换后用不锈钢自攻螺丝固定,固定好后打上耐高温结构胶进行密封防水。3、部分立柱生锈腐蚀严重,部分立柱与铝型材脱落。维修方案:A.针对部分腐蚀严重铝型材搭接处对铝型材进行拆除,然后生锈严重部分打磨、除锈、修补及刷涂防腐,搭接处的焊接点要牢固,焊接后的焊接点进行、敲渣、打磨、再防腐,拼装时用不锈钢燕尾丝进行加固。B.需做防腐部位,采用机械工具或手工清除表面,达到表面清洁度GB8923-1988规定的St3级;刷涂一道灰色重防腐蚀涂料(膜厚150m)和一道脂肪族聚氨酯面漆(膜厚60m),总膜厚不低于210mo新涂装的面漆应保持与周边颜色一致,初定国标GSB05-1426-2001中的B05海灰色。方案设计方案年限10年。C.立柱与铝型材搭接处固定防腐后,涂抹钢铝兼容耐高温抗氧化的结构胶,涂抹均匀不能进水。4、部分腐蚀严重的立柱底部破孔开裂。维修方案:A.对腐蚀严重的立柱底部进行水泥敲打开挖,开挖至未腐蚀部位,焊接新钢板对夹,新钢板厚度不低于5mm,焊转高度不低于3mmoB.采用机械工具或手工清除表面,达到表面清洁度GB8923-1988规定的St3级;刷涂一道灰色重防腐蚀涂料(膜厚150m)和一道脂肪族聚氨酯面漆(膜厚60m),总膜厚不低于210m.新涂装的面漆应保持与周边颜色一致,初定国标GSB05-1426-2001中的B05海灰色。方案设计方案年限10年。C.涂料凝固硬化后对地面恢复,立柱周边用结构胶涂抹,涂抹倾斜度为45度。5、横梁上方混凝土外包边C型钢生锈,局部已经和混凝土分离。维修方案:A.需对c型钢切割拆除,拆除要彻底。B.拆除后做好墙面恢复,混凝土的标号要与原有一致,墙面恢复细致均匀平整。C.墙面水泥砂浆找平,批腻子后,涂刷一道外墙封闭底漆和一道外墙工程水性漆。6、部分铝型材破损及丢失。维修方案:A.对破损丢失的铝合金型材进行更换和添补。B.更换后的铝型材、规格、尺寸、壁厚及颜色与原有材质相同。7、人行通道有长期积水。维修方案:A.需从新开挖制作增加排水系统,两个立柱之间钻30度斜孔一处,原有的排水口保留,孔径为50mm。B.然后统一收集到100mmPVC排水管,PVC排水管安装时要有15度倾斜角度,总管固定在立柱上,雨水顺流至一楼花圃内。C.排放口的花圃排放处,铺设鹅软石防止地面被冲刷。8、走廊顶部外墙扣板部分损坏,部分丢失。维修方案:A.需重新按照原有尺寸制作铝塑扣板,颜色厚度及材质相同。B.除了对损坏丢失的扣板修复外,部分铝塑板检查,重新加固。

    注意事项

    本文(问题归纳及修缮方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
