欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    地面玻化砖铺贴施工方案.docx

    • 资源ID:985904       资源大小:12.03KB        全文页数:4页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    地面玻化砖铺贴施工方案.docx

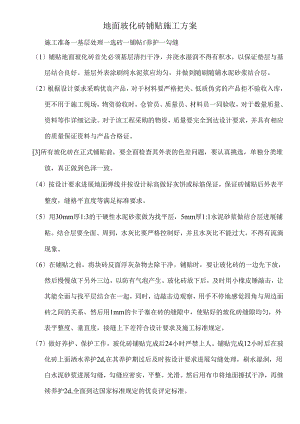

    地面玻化砖铺贴施工方案施工准备一基层处理一选砖一铺帖f养护一勾缝1铺贴地面玻化砖首先必须基层清扫干净,并浇水湿润不得有积水,以保证垫层与基层结合良好。基层外表涂刷纯水泥浆应均匀,并做到随刷随铺水泥砂浆结合层。2根据设计要求采购优良产品,对于材料要严格把关、低质伪劣的产品拒不验收入库,更不用于施工现场,物资验收时,仓管员、质量员、材料员一同验收,对于数量质量、资料等作详细记录。对于该工程采购的物资,质量要完全到达设计要求,并具有相应的质量保证资料与产品合格证。3所有玻化砖在正式铺贴前,要全面检查其外表的色差问题,要认真挑选,单独分类堆放,真正做到色泽一致。4按设计要求进展地面弹线并按设计标高做好灰饼或标筋保证,保证砖铺贴后外表平整度,缝格平直度等满足标准要求。5用30mm厚1:3的干硬性水泥砂浆做为找平层,5mm厚1:1水泥砂浆做结合层进展铺贴。结合层要全面、周到,水灰比要严格控制好,并且水灰比不能过大,不得有流淌现象。6在铺贴之前,将块砖反面浮灰杂物去除干净。铺贴时,要让玻化砖的一边先下放,然后慢慢放下另外三边,以防有气泡产生。玻化砖放下后,及时用小橡皮锤敲击,让其能全面与找平层结合在一起,同时,边敲击边观察,用手不停地感觉四角与周边面砖之间的关系,然后用1mm的卡子塞在砖的缝隙中,使贴好的玻化砖缝隙均匀,外表平整度、垂直度,接缝上下差符合设计要求及施工标准规定。7做好养护、保护工作,玻化砖铺贴完成后24小时严禁上人。铺贴完成12小时后在玻化砖上面洒水养护2d,在其养护期过后及时按设计要求进展勾缝处理,刷水湿润,用白水泥砂浆进展勾缝,勾缝应密实,平整、光滑。然后用布巾将地面擦拭干净,再继续养护2d,全面到达国家标准规定的优良评定标准。1保证工程1玻化砖所用板块的品种,质量必须符合设计要求。2玻化砖与基层的结合必须结实,无空鼓。检查方法:用小锤轻击与观察。2根本工程板块玻化砖面层的外表质量应符合以下规定:合格:色泽均匀,板块无裂缝、掉角与缺棱等缺陷。优良:外表干净,图案清晰,色泽一致,接缝均匀,周边顺直,板块无裂缝、掉角与缺棱等缺陷,缝隙宽度保持1.5mm0检查方法:观察4.施工考前须知:1防止施工质量通病U玻化砖面层与基层空鼓:主要由于基层清理不干净,没有足够的水分湿润,找平层干硬性水泥砂浆过薄,结合层砂浆不饱满以及水灰比过大等。2铺贴边缘出现大小头:由于放线时尺寸不方正,铺贴时没有掌握板缝,以及材料尺寸控制不够严格。3相临两块玻化砖上下不平:铺贴时操作不当,铺贴后过早上人踩踏等,一般铺贴后两天内制止上人踩踏。2主要平安技术措施U装卸时,要轻拿轻放,防止挤手或砸脚。2使用手提电动机时,要经过试运转合格,并装漏点掉闸开头及可靠接地装置。5.玻化砖地面质量通病及防治措施质量通病原因分析预防措施板块空鼓1、基层处理不干净,结合不牢;2、结合层砂浆太稀;3、基层枯燥,水泥砂浆刷不均匀,或已干;4、结合层砂浆未压实;5、水泥砂浆中水泥掺量太少;6、玻化砖铺后,养护期没完毕就上人;1、基层应彻底处理干净,并用水冲洗干净,然后晾至没有积水为止;2、采用干硬性砂浆,砂浆应搅拌均匀拌熟,决不能用稀砂浆;3、铺砂浆前先润湿基层,水泥砂浆刷匀后随即就铺结合层;4、结合层的砂浆应拍实、揉平、搓毛;5、水泥砂浆中水泥掺量要到达标准要求;6、采用有效的成品保护措施接缝上下差较大1、玻化砖的厚度不均匀,角度偏差大;2、操作时检查不严,未严格按拉线对准;3、养护期内上人、存放或移动重物;1、挑砖时要认真仔细,剔出不合格者,加以注明,使施工人员时注意控制;2、采用试铺方法,浇浆时稍厚一些,板块正式落位后用水平尺骑缝搁置在相邻的板块上直到板面齐平为止;3、养护期内,制止上人及存放或移动重物;板块有色差1、材料进场时验收不严;2、施工前没进展预铺或预铺不仔细;1、加强材料进场验收;2、施工前必须先仔细进展预铺,有色差的板块坚决不用;6.平安考前须知:1、施工临时用电平安1“施工临时用电做到“三级配电,“一机、一闸、一漏、一箱;2严禁使用花线与塑料胶质线;3电箱内开关电器必须完整无损,并配备漏电保护器,以确保主要施工机械用电平安;4电工须经专门培训,提供电局核发的操作许可正上岗,非电气操作人员不准擅动电气设施。电动机械发生故障,要找电工维修。5安装与撤除用电设施,必须由持证电工操作安装;2、临边防护平安“四口、“五临边,在施工前应维护并检查合格,人货电梯运材料及上下人时应特别注意平安,电梯运行时严禁翻开层门。3、施工作业平安1不准赤脚及穿拖鞋上班;2酒后与带小孩不准进入现场施工现场3各种材料应分类堆放整齐,做到文明施工编制单位:大连海地装饰艺术编制人:张劲柏编制时间:2021-7-10

    注意事项

    本文(地面玻化砖铺贴施工方案.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
