欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    墙身首件施工总结.doc

    • 资源ID:994013       资源大小:100.42KB        全文页数:12页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

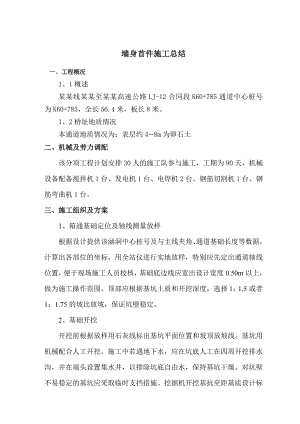

    墙身首件施工总结.doc

    墙身首件施工总结一、工程概况1、1概述某某线某某至某某高速公路LJ-12合同段K60+785通道中心桩号为K60+785,全长56.4米,板长8米。1、2桥址地质情况本通道地质情况为:表层约48m为卵石土二、机械及劳力调配该分项工程计划安排30人的施工队参与施工,工期为90天,机械设备配备搅拌机1台、发电机1台、电焊机2台、钢筋切割机1台、钢筋弯曲机1台。 三、施工组织及方案1、箱通基础定位及轴线测量放样根据设计提供该涵洞中心桩号及与主线夹角、通道基础长度等数据,计算出各部位的坐标,用全站仪进行实地放样,特别应先定出通道轴线位置,便于现场施工人员校核,基础底边线应宽出设计宽度0.50m以上,做为施工操作范围。顶部应根据基坑土质和开挖深度,选择1:1.5或者1:1.75的坡比放坡,保证坑壁稳定。2、基础开挖开挖前根据放样用石灰线标出基坑平面位置和坡顶放坡线。基坑用机械配合人工开挖。施工中若遇地下水,应在坑底人工在四周开挖排水沟,并在端头设置集水井,以排除坑底自由水,保持基坑干燥。对坑壁不易稳定的基坑应采取临时支挡措施。挖掘机开挖基抗至距基底设计标高20cm时,停止开挖,由人工挂线开挖至设计标高然后进行地基处理。由于此段土质为失陷性黄土,根据设计要求,基础地基需进行强夯处理,然后再对坑底承载力进行检测,不得低于200Kpa,不足时应会同监理工程师采取适当的措施进行处理,直至达到设计承载力后才可以基础施工(地基强夯施工工艺附后)。3、基础模板安装:基坑合格后,在基底铺设一层砂浆,用墨线标出平面位置即可进行模板安装,模板采用组合钢模,支撑牢固可靠接缝严密平整,在缝隙处填塞海绵或双面胶,内涂隔离剂。模板拼装达到严密,不漏浆,并具有足够的强度,刚度,稳定性。4、钢筋加工安装。进场钢筋必须有材质证明或试验报告,钢筋表面干净,无油渍、漆皮、鳞锈等。钢筋平直,无局部弯曲。钢筋长度不够时,需焊接接长,钢筋接头采用搭接焊或帮条焊,焊接方法及质量要求符合桥规JTJ041-2000。钢筋骨架应有足够强度。钢筋交叉点用铁丝绑扎结实,必要时可用点焊焊牢,焊接钢筋前必须试焊,合格后方可施焊。无水基坑在模内直接安装钢筋。有水基坑应将钢筋骨架加工成型后吊装入模内,以免淤泥污染钢筋(吊装时外侧用砂浆垫块,以保证保护层厚度)。钢筋的外形尺寸必须符合设计要求。加工钢筋的偏差不得超过下表:项 目允许偏差mm受力钢筋顺长度方向加工后的全长±10弯起钢筋各部分尺寸±20箍筋螺旋筋各部分尺寸0,-20安装钢筋的允许偏差。钢筋的级别、直径、根数和间距均符合设计要求,绑扎或焊接的钢筋骨架不得有变形和开缝。钢筋位置允许偏差检查项目允许偏差(mm)检查频率及方法受力钢筋间距两排以上排距±5尺量:每构件检查2个端面同排梁、板、拱肋±10基础、锚碇、墩台、柱±20灌注桩±20箍筋、横向水平钢筋、螺旋筋间距0,-20尺量:每构件检查5-10个间距钢筋骨架尺寸长±10尺量:按骨架总数30%抽查宽、高或直径±5弯起钢筋位置±20尺量:每骨架抽查30%保持层厚度柱、梁、拱肋±5尺量:每构件检沿模板周边检查8个点基础、锚碇、墩台±10板±35、砼拌制、运输、浇筑。施工用的水、水泥、粗细集料符合技术规范要求,所选用的配合比必须经试配合格并报监理工程师批准后才允许使用。拌制混凝土配料时,必须每盘称重量,各种材料都要过磅,各种衡器应保持准确。对骨料的含水率应经常检测。配料数量的允许误差见下表:材料类别允许偏差(%)现场拌制预制场或集中搅拌站拌制水泥混合材料±2±1粗、细骨料±3±2水、外加剂±2±1放入拌和机内的第一盘混凝土材料应含有适量的水泥,砂和水,以覆盖拌和筒的内壁而不降低拌和物所需的含浆量,以后严格按照设计配合比配料,砂石料按重量称量,水泥按袋计,混合料拌和应均匀,拌和时间不得少于90s,随时检测其坍落度,并适当增加和减少水量,避免出现生料或离析。拌制的混凝土应均匀,颜色一致,不得有离析,泌水现象。混凝土拌和物的性能合格,采用集中拌制的方式,拌和站生产能力为15m3/h。拌制好的砼选用合适的车辆运输,应根据混凝土凝结速度和浇筑速度的需要,使浇筑工作不间断并使混凝土运到浇筑地点时保持均匀性和规定的坍落度。(6)浇筑砼前,应对支架、模板、钢筋和预埋件进行检查,并做好记录符合设计要求后方可浇筑,模板内的杂物、积水和钢筋上的污垢必须清除干净,模板如有缝隙,应填塞严密。浇筑时,紧贴模板处用扣铲法添浆,使砂浆紧贴模板,以使表面光滑。砼按照一定厚度、顺序和方向自下而上水平分层浇筑捣实,每层厚度宜在30cm,分层浇筑时,振动棒应深入下层砼510cm,保证两层砼结合良好,且必须在下层砼初凝前完成上层砼的浇筑。砼振捣时,应垂直插入振动棒,快插慢拔,避免出现空洞。砼振捣密实的标志是:砼面停止下沉、不冒气泡、不泛浆,表面平坦。砼基础浇筑施工应连续进行,不宜中途停顿,浇筑完毕后应人工找平,在基础与墙身连接处应预埋片石,片石棱角朝上,且砼表面应搓毛,待砼面出现初凝后,用薄膜或麻袋覆盖养生,养生期为14天。6、墙身模板安装基础强度达到设计强度时可以进行墙身施工,施工前用水将基础上泥浆及其它杂质冲洗并清扫,全站仪放出墙身位置,并用墨线标出,沿墨线做一宽23cm砂浆带,厚度约12cm,砂浆带内边缘紧贴墨线,外边缘朝外,便于立模板和阻止底部漏浆。模板采用大平面钢模,墙身内外侧模连接采用14圆钢,加工成两头有螺丝口,长度满足台身宽度要求。用钻孔机在钢模上钻孔,钢筋预先穿入PVC套筒,然后用螺丝拧紧。并且在模板内部用方木支撑,防止振捣时模板变形,所有模板接缝处包括孔洞必须用海绵填塞,模板外侧用钢管或方木支撑,并在两侧拉风缆钢索,墙身顶部高程应测量,在模板上标出位置,测量是注意横坡度的控制。模板支设完毕后,现场施工人员应检查宽度、长度、模板标高、相邻模板偏差等指标是否满足规范要求,具体偏差要求见下表:模板、支架及拱架安装的允许偏差项 目允许偏差(mm)模板标高基础±15柱、墙和梁±10墩台±10模板内部尺寸上部构造的所有构件+5,0基础±30墩台±20轴线偏位基础15柱或墙8梁10墩台10模板相邻两板表面高低差2模板表面平整5预埋件中心线位置3预留孔洞中心线位置10自检合格后应及时报请监理工程师抽检并签认同意后可进入下道工序施工。7、墙身砼浇筑墙身应分层水平浇筑,浇筑厚度为30cm左右,由一端向另一端推进。具体操作同基础砼浇筑。墙身浇筑至设计高程时应控制砼量,振捣密实后人工找平,表面粗糙,并按照设计图纸要求插入预埋钢筋,预埋件位置应准确。在砼初凝完成后要及时覆盖麻袋或薄膜,洒水养生,养生期不小于14天。8、附属工程施工在墙身完成后即可以进行附属工程的施工,附属工程施工关键是要准确地测量定位,控制平面尺寸及高程,对于砼施工要严格控制配合比及振捣、养护等措施;四、冬季施工措施及方案1、施工措施 (1)加强与气象部门联系,及时掌握天气变化,提前做好防寒准备。(2)材料部门按现场需要以及材料计划落实进场材料,冬季施工期间需要使用的保温材料在开工前准备就绪。(3)当工地昼夜平均气温低于+5或最低气温低于-3时,混凝土工程应按冬季施工。(4)骨料在存放中不得夹有冰膜雪团。(5)拌合混凝土时,为节约防寒材料和防寒时间,宜选用小的水灰比和较低的坍落度,以减少拌合用水量。(6)冬季施工混凝土,砂、石、骨料和水泥应保持在0以上,拌和用水应在5以上,拌和处应设防寒措施。(7)混凝土按规定参加外加剂。(8)冬季施工,应健全气象、测温、工程试验、外加剂掺量等原始记录备查。(9)冻防寒方面,要做好机械防寒、防冻工作,加强养护措施。2、施工方案1)、施工用水采取人工加温,保证水温在10以上,骨料(砂石料)在使用前必须剔除不适用材料和冰棱、雪花。在拌和时,通过高水温将其温度稳定在0以上;2)、砼浇筑结束后应立即覆盖,在初凝前,覆盖时避免破坏砼表面,初凝后应采用麻袋覆盖,上加盖稻草保温,早晚和夜间气温较低时应不养生,中午气温稍高时进行养生,养生时水尽量加温,且间隔时间为2小时一次。五、施工进度计划本分项工程计划开工时间为2009年9月 1日,计划完工时间为2007年 12月 1 日。六、施工质量保证措施认真落实好自检、互检、交检的“三检”制度,贯彻“谁施工谁负责,谁操作谁负责”的原则,按质量保证措施内容和程序实行质量控制检查和监督,为加强施工队人员的质量意识,我们把分项工程质量达不到施工规范要求,板子就打到谁的头上。对施工负责人、结构工程师、试验员、测量员都应明确分工,试验员要严格把好材料关,及时拿出各种原材料和混合料的试验数据,以控制质量;测量员及时放样及检测各结构的尺寸,使其符合设计要求,结构工程师控制好模板安装及砼拌制、浇筑、养生关。七、安全生产及文明施工项目经理部成立安全生产领导小组,由项目经理任组长,项目总工、副经理任副组长;安质环保部为专职管理部门,下设专职安全员;工程队设安全生产分组,由队长任分组组长,分组下设专职安全员。安全生产领导小组成员:组长:吴成荣副组长:宋鹰,郑淦广,陈东明组员:陈务实,吕彦伟,关杰,何勇,叶昌文,杨喆,安富,莫小林,陈建闽,雷帮忠,万文虎1、临时及辅助工程按相应的国家有关标准、规范要求施工。临时供电及照明线路满足电力施工技术安全规则要求,电线接头牢固,电力安全工具定期检查。锅炉等压力容器的安装和使用符合国家有关规定。进入施工现场的人员,一律佩戴安全帽。现场使用的安全防护用品用具及机械设备,要进行不定期的抽检,发现不合格产品或者技术指标和安全性能不能满足施工安全需要的产品,必须立即停止使用,并清除出施工现场。建立安全生产教育培训制度,凡进入施工现场的管理人员和操作人员,未经安全生产教育培训的,不得上岗作业。实行逐级安全技术交底制度,开工前,技术负责人要将工程概况、施工方法、安全技术措施等情况向全体职工进行详细交底,班组每天要向工人进行施工要求、作业环境的安全交底。现场和木工加工场及贮存易燃易爆器材的仓库,要建立防火管理制度。备足防火设施和灭火器材,要经常检查,保持良好。2、工地应制定文明施工目标,成立文明施工管理机构,确立文明施工管理形式,各施工段责任人负责本段的文明施工管理。3、加强现场文明施工管理,施工区内道路通畅、平坦、整洁,材料分类堆放,施工钢模、机具、器材等集中分类堆放整齐。4、施工现场悬挂施工标志、牌,施工现场主要管理人员应戴证上岗。5、坚强文明施工的检查力度,定期进行抽检,对没有进行文明施工的,进行警告和处罚。八、环境保护措施1、在施工时,要注意环保,严格按照环保措施进行施工,施工的废水、废料不得乱倒(特别是废油)要运到指定的地方进行必要处理,严禁直接排往附近农田和南河,基坑开挖的废土运到弃土场。2、防止水质污染措施:凡需要进行砼、砂浆等搅拌作业的现场,必须设置沉淀池,使清洗机械和砼等的废水经过沉淀后,方可沿排污流路线排出,并应防止蔓延。3、水泥等粉细散装材料,采取室内堆放,运至工点后用棚布遮盖,卸运时采取必要的措施,减少扬尘。施工垃圾及时清运,适量洒水,减少扬尘。4、施工中生态保护措施:根据要求,对施工场地内的特殊意义的树木及野生动物生长环境进行保护。按照设计要求认真做好绿化工作。在本工程施工

    注意事项

    本文(墙身首件施工总结.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
