欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOC文档下载
    分享到微信 分享到微博 分享到QQ空间

    安置房施工用电方案.doc

    • 资源ID:995890       资源大小:194.50KB        全文页数:16页
    • 资源格式: DOC        下载积分:10金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要10金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    安置房施工用电方案.doc

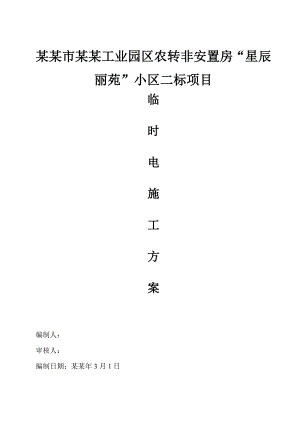

    某某市某某工业园区农转非安置房“星辰丽苑”小区二标项目临时电施工方案编制人:审核人:编制日期:某某年3月1日一、 编制依据二、 工程概况及施工条件三、 施工现场临时用电施工组织设计及计算四、 用电管理标准五、 安全用电技术措施六、 电气防火技术措施七、 施工现场配电系统图 某某市某某工业园区农转非安置房“星辰丽苑”小区二标项目施工现场临时电施工方案一、编制依据 1、施工现场临时用电安全技术规范:第2.1.1条 临时用电设备在5台及5台以上或设备总容量在50KW及50KW以上者,应编制临时用电施工组织设计。第2.1.2条 临时用电设备在5台以下和设备总容量在50KW以下者,应制定安全用电技术措施和电气防火措施。 2、建筑工程施工现场供电配电安全规范:二、工程概况及施工条件序号项 目内 容1工程名称某某某某工业园区农转非安置房 星辰丽苑小区2建设地点某某工业园区D区3工程规模二标段(2栋、3栋、4栋、5栋、6栋)建筑面积27114.72 m24建设单位某某市江北区人民政府寸滩街道办事处某某某某工业园区管委会办公室某某市某某工业园区建设有限公司5设计单位方略建筑设计有限责任公司某某分公司6工 期365日历天(以发包人发出的开工令为准)7质量标准满足国家现行有关施工:质量验收规范要求,一次性验收合格。三、 施工现场临时用电施工组织设计及计算 一)、施工用电量达到峰值时的用电机具主要有:序号机械或设备名称型号规格数量单台功率(kw)合计功率(kw)1塔式起重机H3/36B3台51.5154.52混凝土地泵HB301台1101103电焊机AX-4002台27kvA434直螺纹机GHG402台5105钢筋切断机GQ402台1.536钢筋调直机GT6142台5.5117钢筋弯曲机QW402台1.538插入式振捣器ZX355台0.849木工圆锯MJ1142台4810木工平刨MB504A1台4411双面木工刨MB106A1台3312木工电锯WB504A2台3.5713砂轮机3001台2.22.214其他小型机械4台3.51415蛙式打夯机HW-604台2.28816振动平板夯HZD3001台4417砼搅拌机JS3502台153018热水器台25KVA919生活区60478KW 二)、总用电量计算 1、用电负荷量计算施工现场所用全部电动机为18台,外加生活区60KW,设备总功率除开电焊机、生活区用电是 p1 =375KW,需要系数K 1 取0.6,电动机的平均功率因数COS取0.78。施工现场所用全部电焊机为2台,设备总功率 p2 =43kW,根据施工现场实际使用情况需要系数K 2 取0.6。由于生活照明用电比较动力用电要少得多,生活区用电大约60KW,即 p3=60kW, K3取0.8。考虑结构施工时用电负荷量为最大 P:用电设备总需容量( kVA) P1:电 动机额定功率(375 kW) P2:电焊机的额定容量(43 KW) P3:生活区用电容量( kW) 取60kW K1、K2、K3 为需要系数:取K1 =0.6, K2 =0.6, K3 =0.8。 COS 电动机的平均功率因数:取COS=0.78 =398 KVA 2、变压器的选择 电功率的概念有三个:有功功率、无功功率、视在功率。KVA表示视在功率,它包含了无功功率和有功功率,KW表示有功功率,Kvar表示无功功率。它们之间的关系和换算还有一个概念功率因数cos,有功功率KW=UIcos、无功功率Kvar=UIsin、而视在功率KVA=UI.(U-电压、I-电流) 由电工口诀动力公式I=2P= 478*2=956 A. 因为P=398KVA,所以 选择:放宽一点最好选择1台415KVA 变压器3、总配进线总隔离开关选择除开生活区:I=2P= 418*2=836A选择:选择一个630型总隔离开关和一个400型总隔离开关能满足要求。4、总电线(外线)电缆选择:;I=2P=836A,总进线电缆最小截面:S 其中:根据电工口诀:输电负荷(KW)乘距离(KM)再乘系数4,单项乘8再乘3。距离=KM ; 本回路长度约100米左右 S418×0.1×4=167.2 mm2选择 4×185+1×120)电缆;最后选择:BVV4×185+1×120)铜芯线电缆 三)配电布置及分配 1、总配靠近电源(外线); 2、分箱靠近供电区域; 3、高层电缆采用埋地敷设; 4、总配电室配电柜共分三个回路:第一回路提供3、4号楼3号塔吊和施工层及混凝土地泵,办公室、钢筋房,砼搅拌机;第二回路提供2、5、6楼1、2塔吊用电;以及钢筋棚、木工房、砼搅拌机、施工层用电;第三回路供办公用电和施工地泵。 5、箱式变压器配电至生活区回路用电。 6、临时用电分配采用放射式供电。 四)、主要分路计算及导线选择 1号总配电室1号配电柜 1、第一回路用电容量计算、导线选择本回路供3.4号楼3号塔吊和施工层级木工棚和混凝土地泵用电设备如下: 序号设备名称设备型号额定容量台数1塔吊H3/36B51.5KW12办公照明10KW3地泵HB30110KW14搅拌机JS35015KW15镝灯3.5KW16直螺纹机GQ405KW17钢筋切断机GHG401.5KW18钢筋调直机GT6-145.5KW19钢筋弯曲机GW401.5KW110施工层10KW 1.1)设备组用电负荷: Ps=Kx·P=51.5+110+10+15+3.5+5+1.5+5.5+1.5+10=213KW; 取Kx=0.8 1.2)电源电缆工作电流计算I=2Ps=2x213=426A:; 1.3)导线与开关选择: 进线电缆最小截面:S 其中:根据电工口诀:输电负荷(KW)乘距离(KM)再乘系数4,单项乘8再乘3。距离=KM ; 本回路长度约100米左右 S213×0.1×4=85.2 mm2 选择 4×95+1×50)电缆;选用BVV4×95+1×50 mm²聚氯乙烯绝缘护套电缆,埋地长期连续负荷允许载流量为380A。分箱分路隔离开关选择选用HR5500/3型,漏电保护器选用DZL25500/4901,漏电动作电流为100mA,额定漏电动作时间0.2s。 二级配电至开关箱根据JGJ46-2005规范,开关箱采用一机一闸一漏一箱设置。现场开关箱的机具可以根据实际长度考虑用各种适合的电缆线截面积。可以根据电工口诀:输电负荷(KW)乘距离(KM)再乘系数4,单项乘8再乘3。 2、第二回路用电容量计算、导线选择1) 本回路供2、5、6楼1、2号塔吊和钢筋房用电,用电设备如下: 序号设备名称设备型号额定容量台数1塔吊QTZ-8051.5KW22镝灯3.5 KW23直螺纹机GQ405KW14钢筋切断机GHG401.5KW15钢筋调直机GT6-145.5KW16钢筋弯曲机GW401.5KW17砂轮机3002.2KW18砼搅拌机JS35015KW19木工园锯MJ1143.5KW210木工平刨锯MB504A3KW211双面木工刨MB106A3KW112木工电锯WB504A3.5KW213施工层20KW2) 施工设备组用电负荷:149.5KW 3) 塔式起重机设备功率: Ps=51.5 KW 2台取Kx=1 Ps=Kx·P=2×51.5=103KW4) 设备总用电负荷:149.5+103=252KW5) 电源电缆工作电流计算I=2Ps=2x252=504 A6) 导线与开关选择: 进线电缆最小截面:S 其中:根据电工口诀:输电负荷(KW)乘距离(KM)再乘系数4,单项乘8再乘3。距离=KM ; 本回路长度约100米左右 S252×0.1×4=100.8 mm2选用BVV4×120+1×50 mm²聚氯乙烯绝缘护套电缆,埋地长期连续负荷允许载流量为282A。分箱分路隔离开关选择选用HR5500/3型,漏电保护器选用DZL25500/4901,漏电动作电流为100mA,额定漏电动作时间0.2s。 二级配电至开关箱根据JGJ46-2005规范,开关箱采用一机一闸一漏一箱设置。现场开关箱的机具可以根据实际长度考虑用各种适合的电缆线截面积。可以根据电工口诀:输电负荷(KW)乘距离(KM)再乘系数4,单项乘8再乘3。 3、第三回路用电容量计算、导线选择 1)本回路供钢筋棚用电,用电设备如下:序号设备名称设备型号设备容量台数1施工地泵HB30110KW12办公用电10KW3备用 2)施工地泵用电负荷:取Kx=0.75 Ps=Kx·P=110KW 3)照明Pc= 10 kW 4)电源电缆工作电流计算I=2Ps=2x120=240A5)导线与开关选择: 进线电缆最小截面:S 其中:根据电工口诀:输电负荷(KW)乘

    注意事项

    本文(安置房施工用电方案.doc)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
