欢迎来到第壹文秘! | 帮助中心 分享价值,成长自我!
第壹文秘
全部分类
  • 幼儿/小学教育>
  • 中学教育>
  • 高等教育>
  • 研究生考试>
  • 外语学习>
  • 资格/认证考试>
  • 论文>
  • IT计算机>
  • 法律/法学>
  • 建筑/环境>
  • 通信/电子>
  • 医学/心理学>
  • ImageVerifierCode 换一换
    首页 第壹文秘 > 资源分类 > DOCX文档下载
    分享到微信 分享到微博 分享到QQ空间

    鹤淇660MW#2机组脱硫吸收塔大梁防磨、防腐技术要求.docx

    • 资源ID:99919       资源大小:17.80KB        全文页数:5页
    • 资源格式: DOCX        下载积分:5金币
    快捷下载 游客一键下载
    账号登录下载
    三方登录下载: 微信开放平台登录 QQ登录
    下载资源需要5金币
    邮箱/手机:
    温馨提示:
    快捷下载时,如果您不填写信息,系统将为您自动创建临时账号,适用于临时下载。
    如果您填写信息,用户名和密码都是您填写的【邮箱或者手机号】(系统自动生成),方便查询和重复下载。
    如填写123,账号就是123,密码也是123。
    支付方式: 支付宝    微信支付
    验证码:   换一换

    加入VIP,免费下载

    账号:
    密码:
    验证码:   换一换
      忘记密码?

    友情提示
    2、PDF文件下载后,可能会被浏览器默认打开,此种情况可以点击浏览器菜单,保存网页到桌面,就可以正常下载了。
    3、本站不支持迅雷下载,请使用电脑自带的IE浏览器,或者360浏览器、谷歌浏览器下载即可。
    4、本站资源下载后的文档和图纸-无水印,预览文档经过压缩,下载后原文更清晰。
    5、试题试卷类文档,如果标题没有明确说明有答案则都视为没有答案,请知晓。

    鹤淇660MW#2机组脱硫吸收塔大梁防磨、防腐技术要求.docx

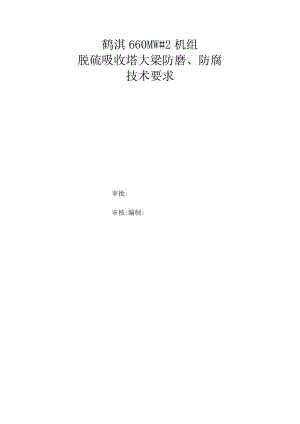

    鹤淇660MW#2机组脱硫吸收塔大梁防磨、防腐技术要求审批:审核:编制:脱硫塔大梁耐腐防磨技术要求一、项目概况1、 施工范围:对#2吸收塔A、B、C、D、E层喷淋层大梁处衬胶损坏的部位进行修复,并采用碳化硅耐磨材料重衬。总修复总面积约IOOm2,实际面积以现场需求为准。2、 乙方提供施工所需的设备和工具、安全防护用品。3、 乙方承担原有损坏大梁衬胶的去除、除锈喷砂、清洗、重衬的所有相关事宜。二、技术要求1、施工环境:(1)无油污、烟气(2)温度25(3)湿度W90%2、配合面测量,确定防腐耐磨涂层厚度:确认损坏部位的状况。结合甲方工况条件决定涂成厚度。3、修复后基体表面必须平整光滑、锈迹及污垢必须清理干净。采用喷砂工艺处理,对于设备表面腐蚀严重、出现起壳部位须先使用人工彻底剔除干净再进行喷砂处理。,作业时严格按照“金属喷砂”工种安全规范要求进行作业,对喷砂工序的作业要求:达到工件表面粗糙度75um,表面清洁度Sa2.5(近金属本色)4、对磨损严重部位进行骨架焊接。对出现穿孔、大面积深层次缺失的部位需先进行补。5、用专用清洗剂对被修复部位进行反复清洗,至表面无任何油污和杂质。6、工艺涂层。工艺一次涂层(润滑层):高分子碳化硅陶瓷。保证涂层与修复表面充分的接触湿润。工艺二次(耐磨层修复):防腐耐磨小颗粒防护剂。配合专用模具对缺失及被腐蚀的表面进行添补,确保涂层紧密结合,厚度在4mm以上,且表面较为光滑平整。工艺三次:镀陶;碳化硅高分子陶瓷。保证修复表面的光洁度。修复层必须为完整的一体,不允许有脱层、起皮及不牢固的现象存在。修复后保证整体质量可靠性,不允许在修复过程中对其他部位造成损伤。7、用专业仪器对以上施工部位检测,并出具报告,以确保质量。8、质量保证:D吸收塔大梁防腐、防磨材料选用耐高温、耐腐蚀、耐磨的优质进口碳化硅高分子陶瓷,并提供相应地进口报关单,材质检测报告。2)质保期:乙方的维修质保期为自试运验收合格后1年。3)在保证期内,修复部件的磨损程度不出现掉块,磨损至漏铁现象。4)耐磨涂层技术要求:工作温度范围:-29°C93°C抗压强度:不小于103.4Nmm2硬度:不小于肖氏D85(HRC70)光滑度(Ra):0.079m耐腐蚀能力:耐受PH值范围29耐受C1.一浓度40000ppm能承受石灰石浆液、石膏颗粒以及可能出现的恶劣工况等的冲击磨损。保证期内出现的质量问题,乙方负责免费维修,由此产生的所有费用由乙方负责(如脚手架搭设、大梁焊补等)。维修时间必须满足甲方提出的工期要求。9、防腐耐磨修复过程中的工艺、工装设计、运输工作全部由乙方完成,并对所维修的设备使用的材料质量负责。10、材料进场须提供合格证、生产产地证明、厂家发货单、材料成分等材质合格证明材料。材料进场必须通过甲方的检测合格后方可开始施工。每天施工数量由甲方验收登记,严禁擅自扩大工作面积。11、近3年至少做过2个类似陶瓷颗粒防腐业绩合同;且报名时必须提供业绩合同原件及业主方固话。(包括业绩合同原件及业主方固话,强制性条件,报名时提供合同原件);12、在专业技术、人员组织、业绩经验等方面具有从事同类工程的相应资格和能力;三、工期及质保1、本次施工工期5天内完成,质保期从开机正常运行后1年,在质保期内如出现质量问题(如陶瓷脱落造成塔壁泄漏等)乙方应无条件进行修理(包括塔内修补用脚手架、泄漏处焊补、重新进行高分子陶瓷修补等相关事宜)2、若本次检修工期短不能施工,则本项目推迟至下次停机时施工;若2022年6月30日前无停机机会,则本项目终止执行。

    注意事项

    本文(鹤淇660MW#2机组脱硫吸收塔大梁防磨、防腐技术要求.docx)为本站会员(p**)主动上传,第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。 若此文所含内容侵犯了您的版权或隐私,请立即通知第壹文秘(点击联系客服),我们立即给予删除!

    温馨提示:如果因为网速或其他原因下载失败请重新下载,重复下载不扣分。




    关于我们 - 网站声明 - 网站地图 - 资源地图 - 友情链接 - 网站客服 - 联系我们

    copyright@ 2008-2023 1wenmi网站版权所有

    经营许可证编号:宁ICP备2022001189号-1

    本站为文档C2C交易模式,即用户上传的文档直接被用户下载,本站只是中间服务平台,本站所有文档下载所得的收益归上传人(含作者)所有。第壹文秘仅提供信息存储空间,仅对用户上传内容的表现方式做保护处理,对上载内容本身不做任何修改或编辑。若文档所含内容侵犯了您的版权或隐私,请立即通知第壹文秘网,我们立即给予删除!

    收起
    展开
